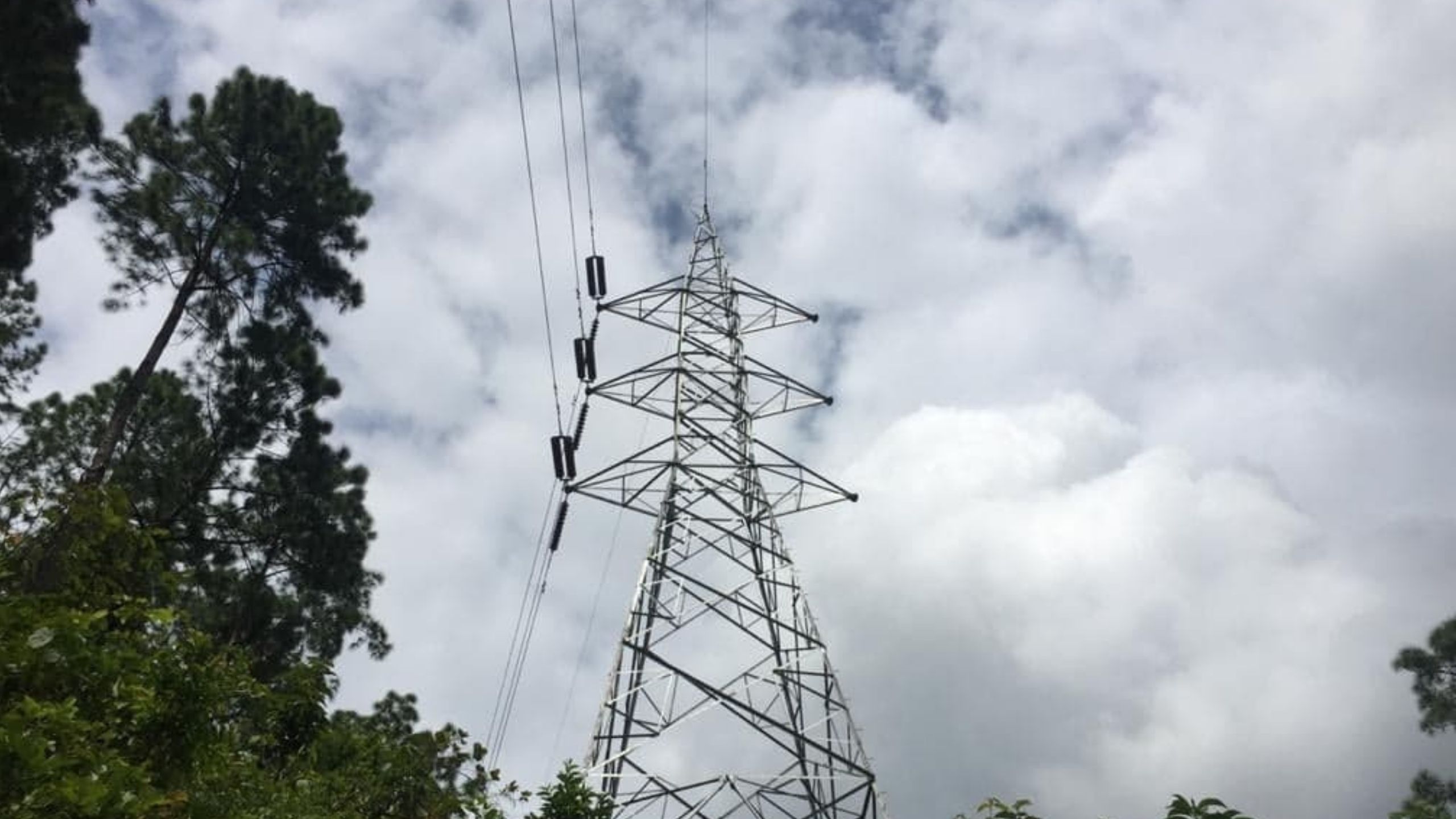

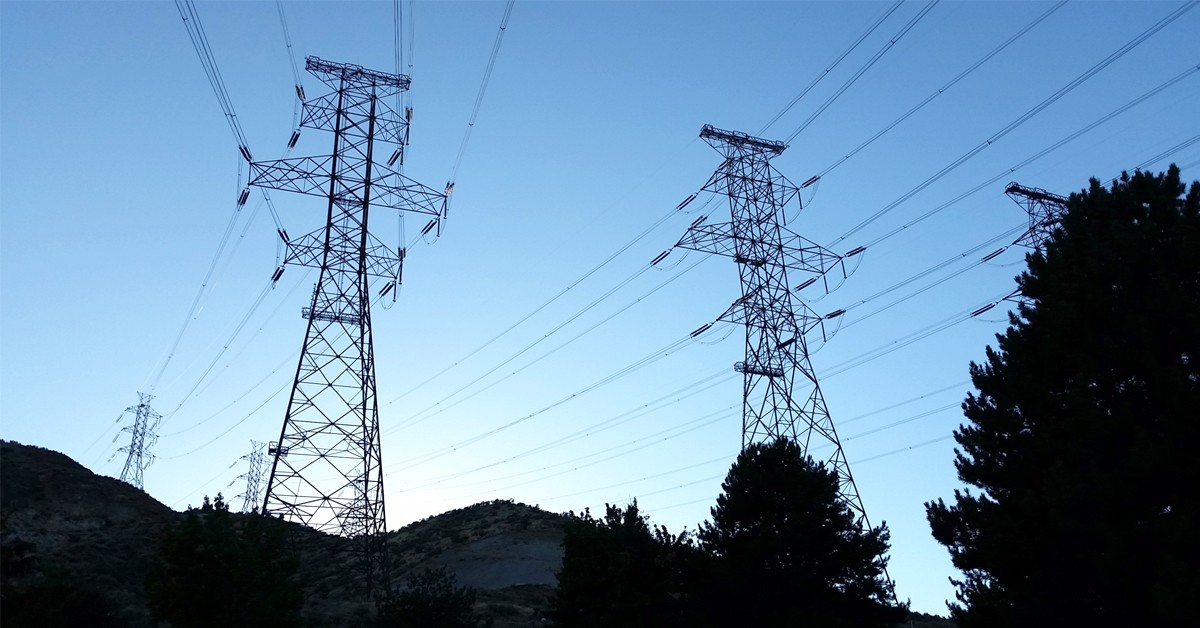

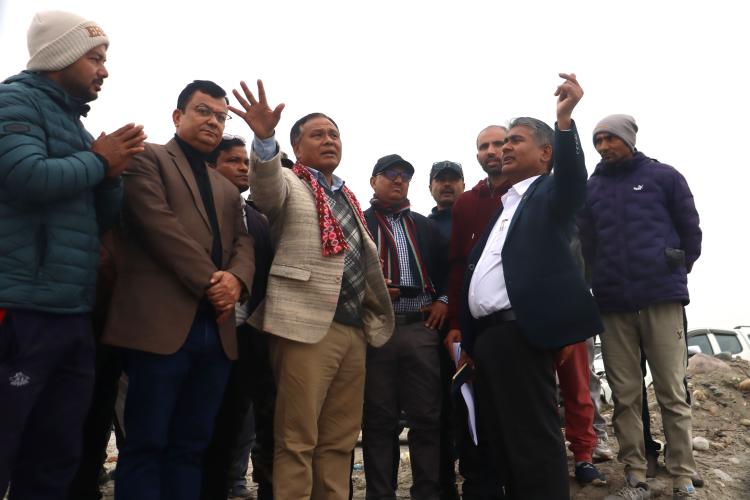

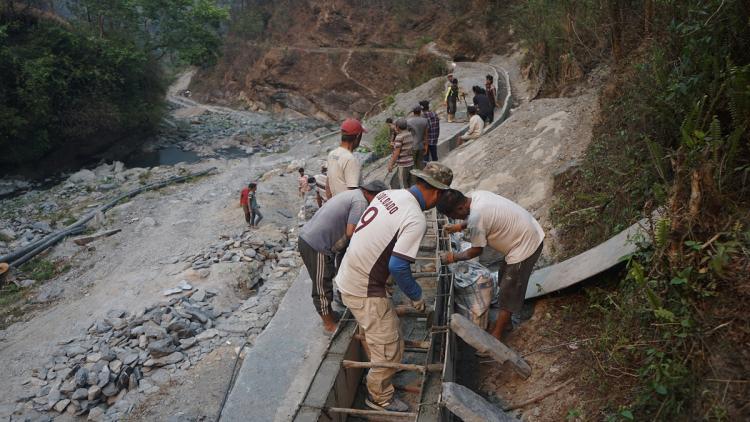

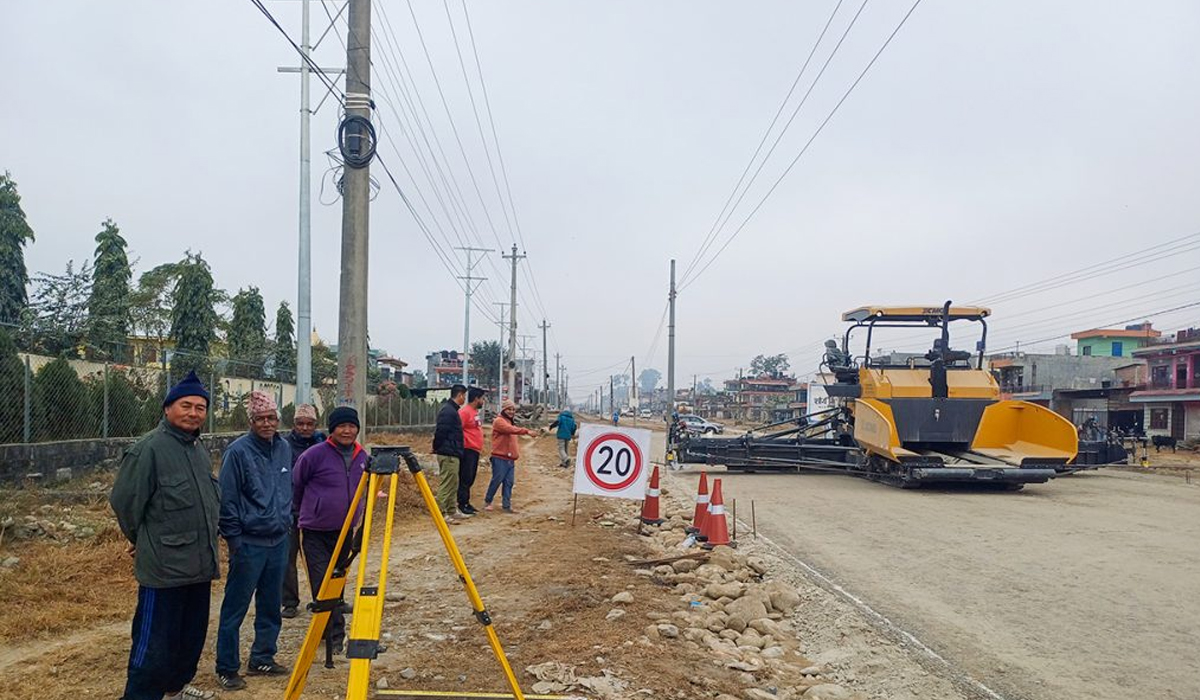

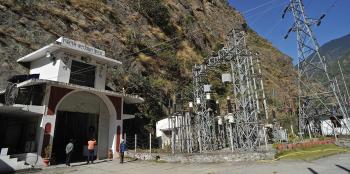

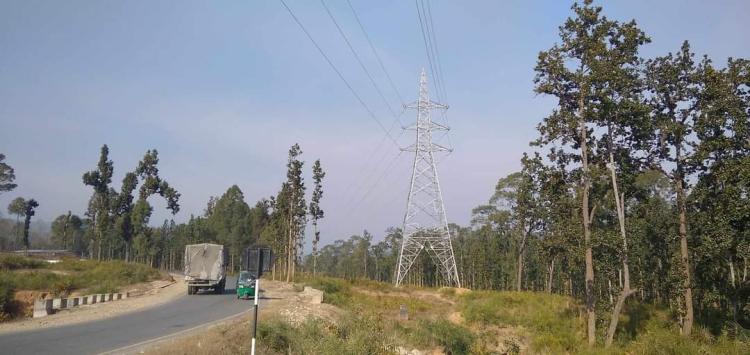

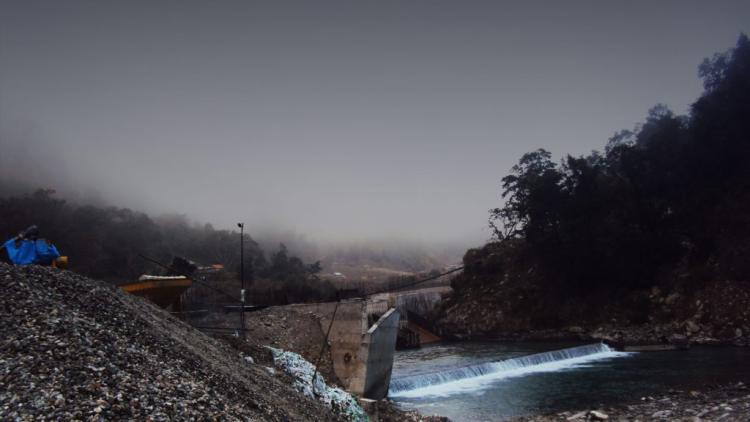

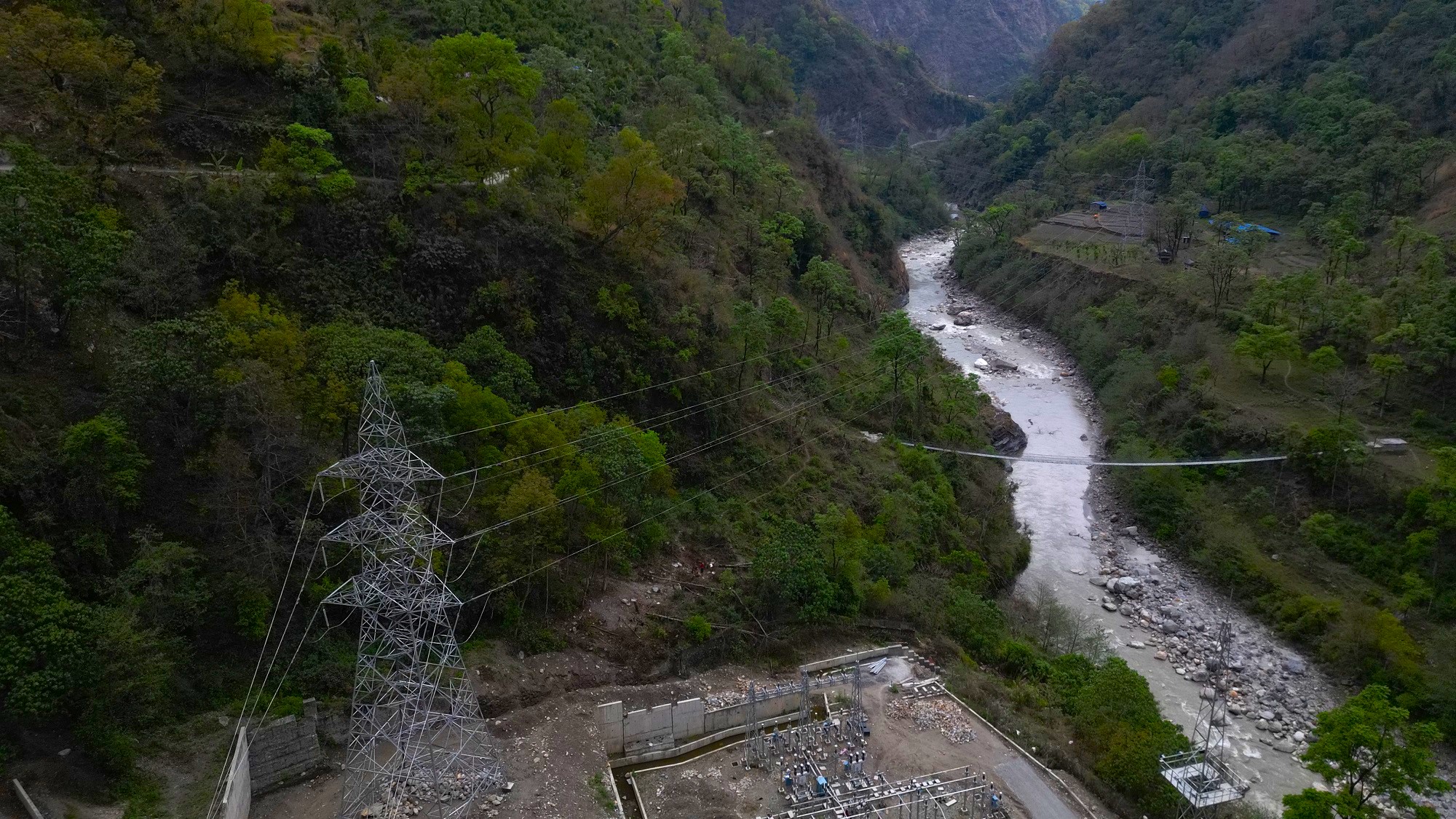

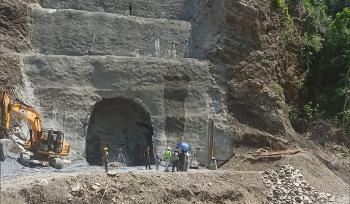

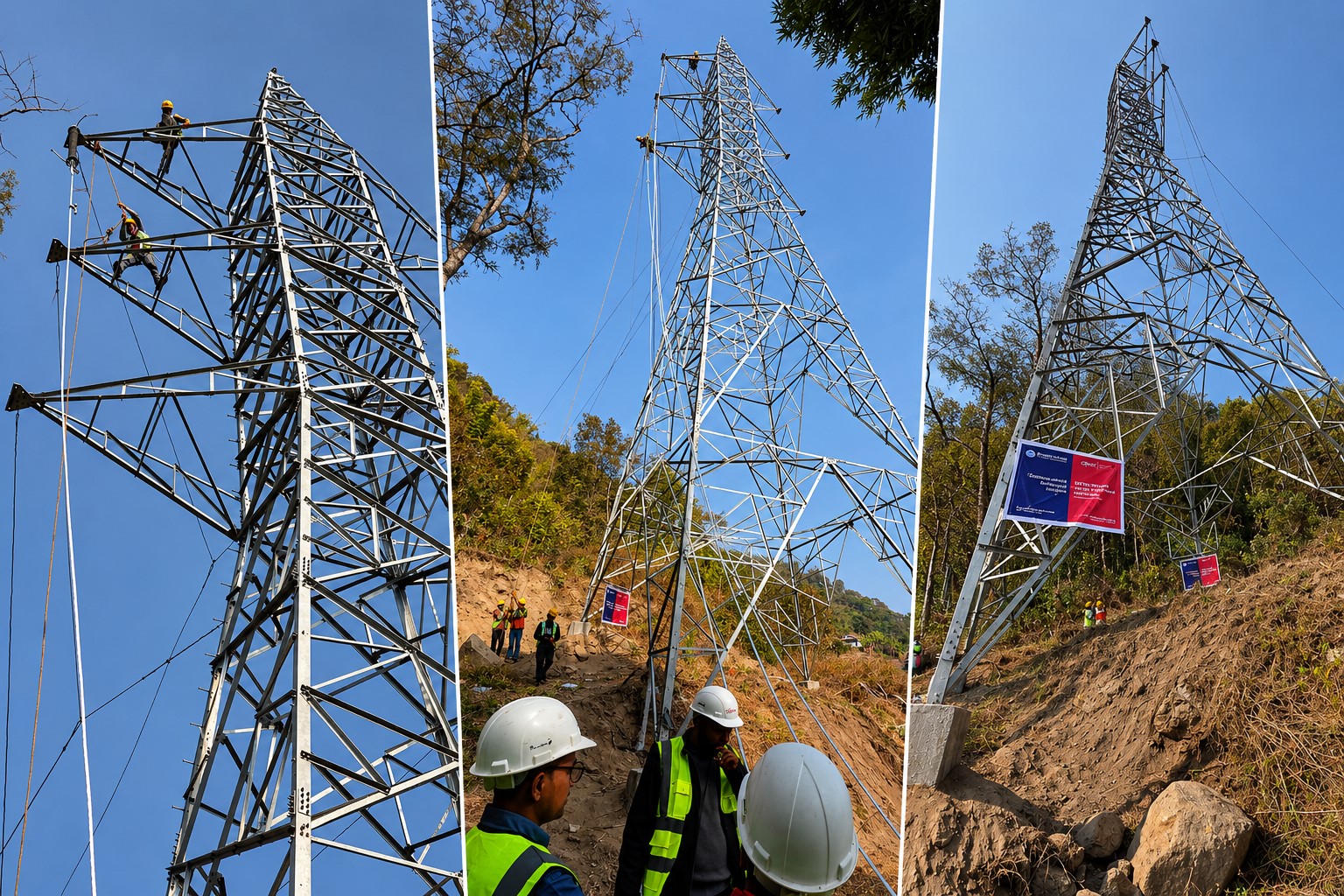

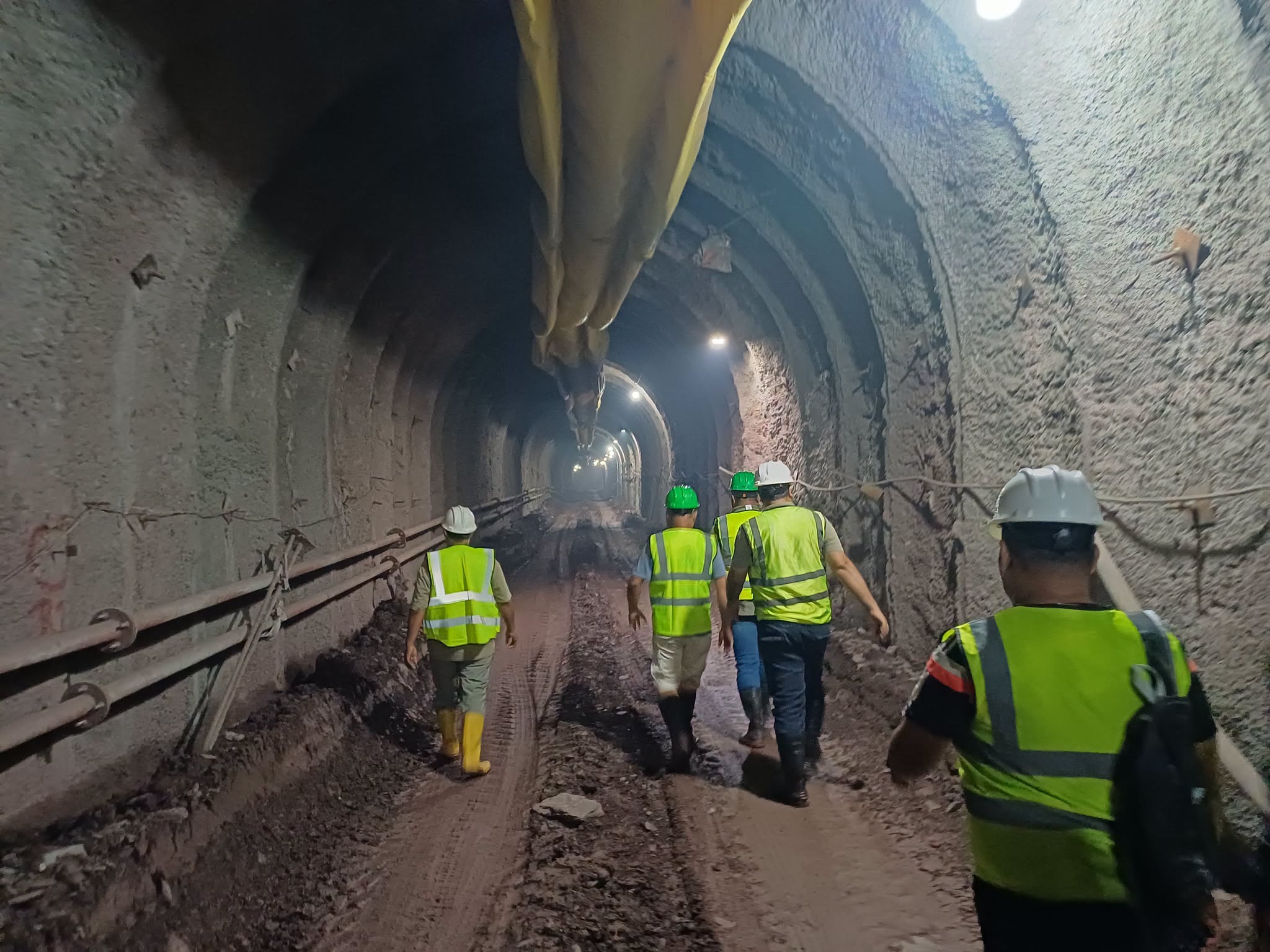

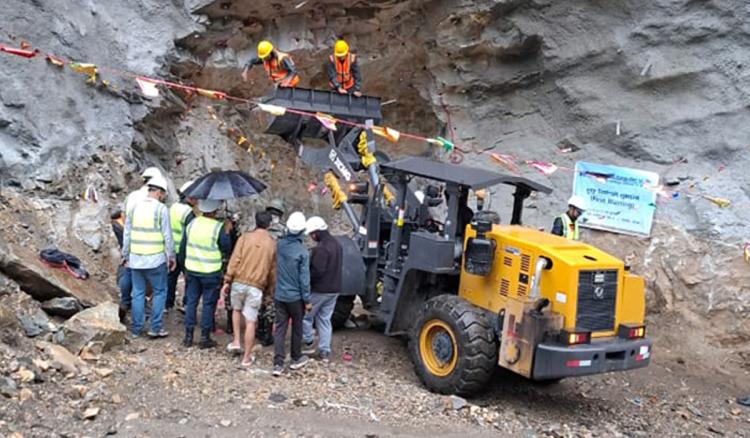

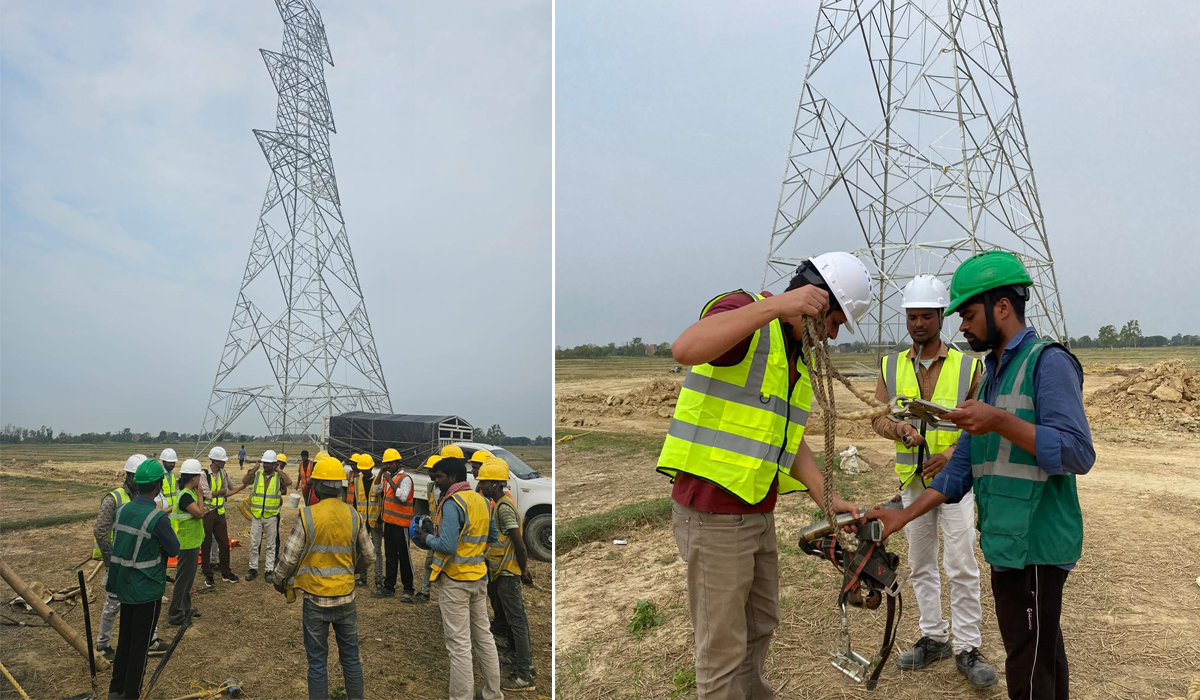

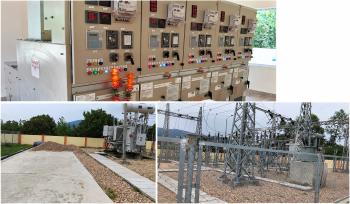

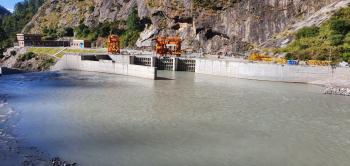

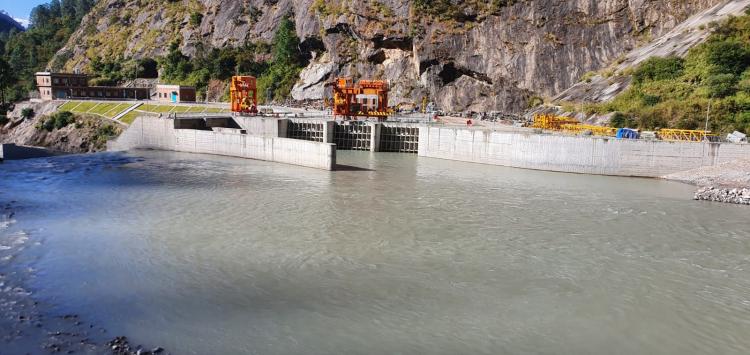

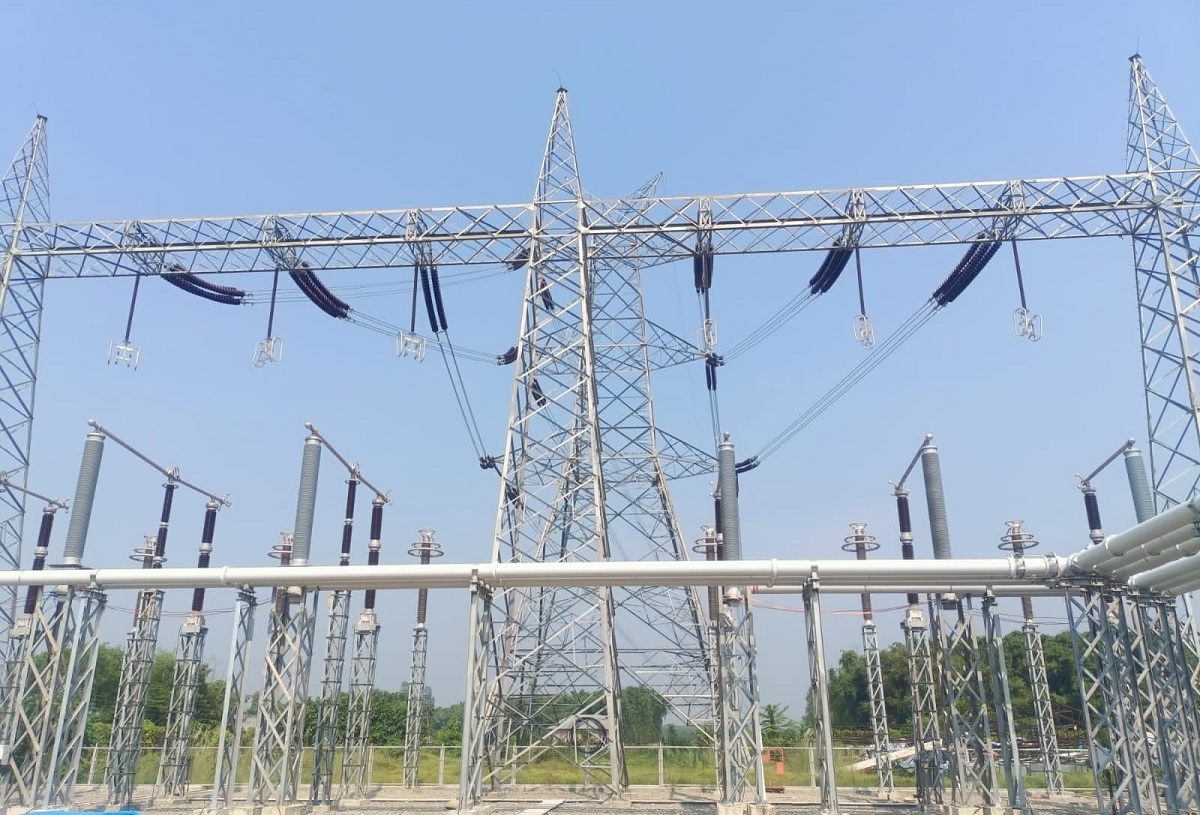

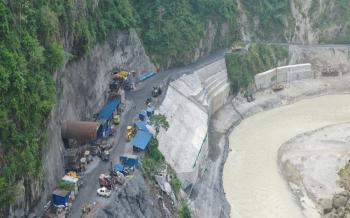

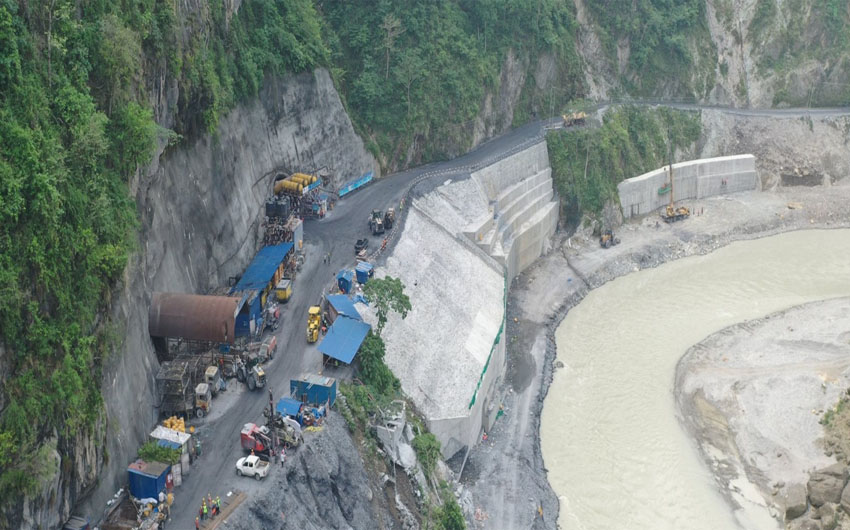

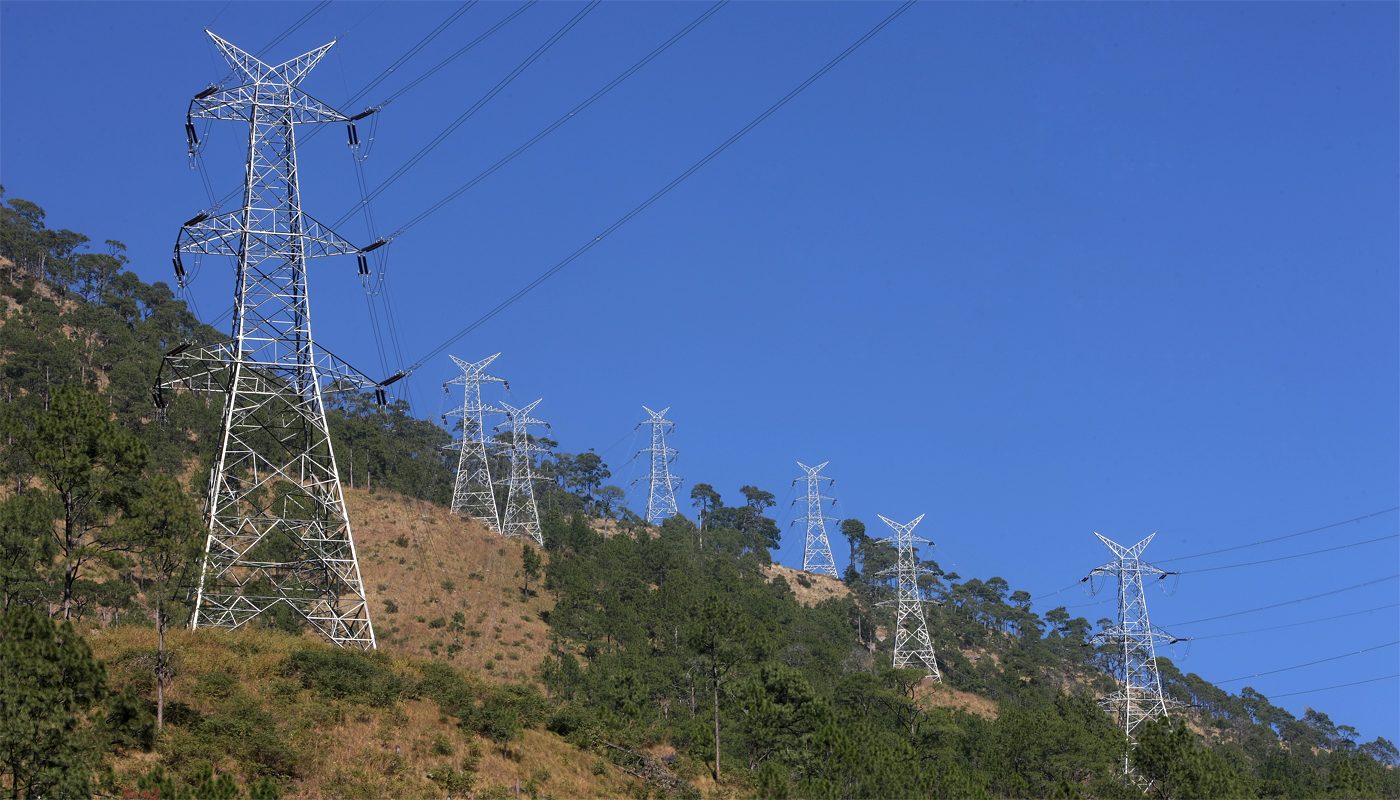

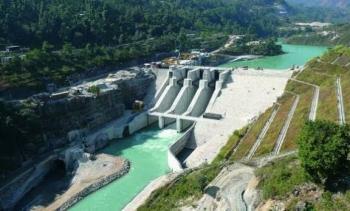

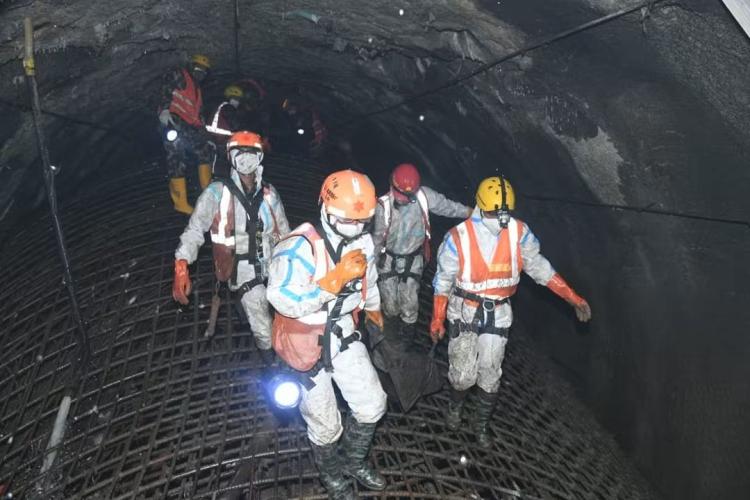

९० किलोमिटर प्रसारण लाइन निर्माण सुरु, तर एमसीसी कम्प्याक्टको समयसीमा र ठेक्का अवधिबीच चुनौती

न्यू दमौली-न्यू बुटवल ४०० केभी प्रसारण लाइनको निर्माण सुरु भएको घोषणा; ४२ महिनाको ठेक्का अवधि र कम्प्याक्टको समयसीमाले आयोजना कार्यान्वयनमा प्रश्न उठाएको छ
जलसरोकार

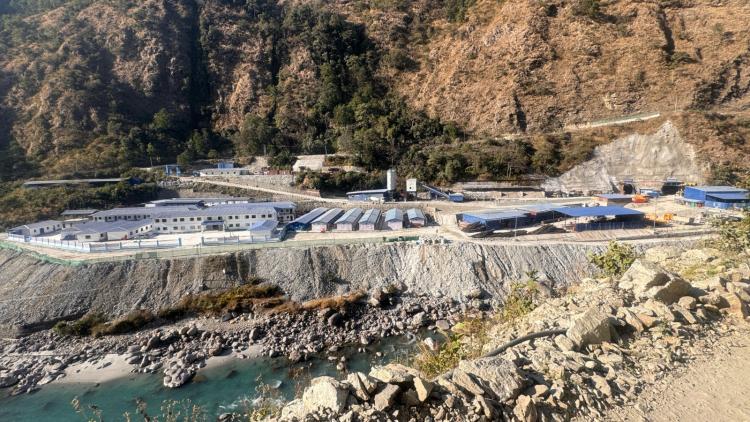

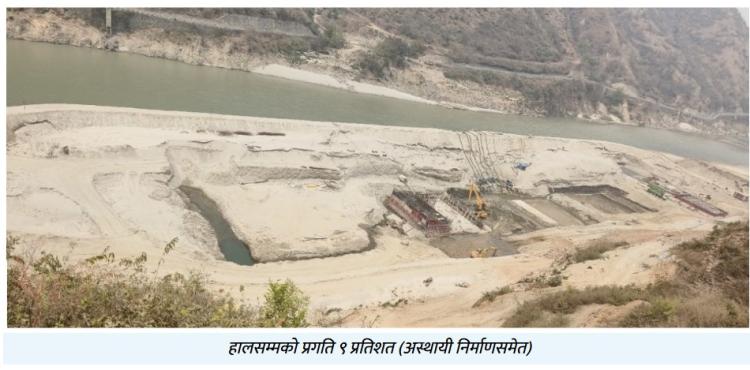

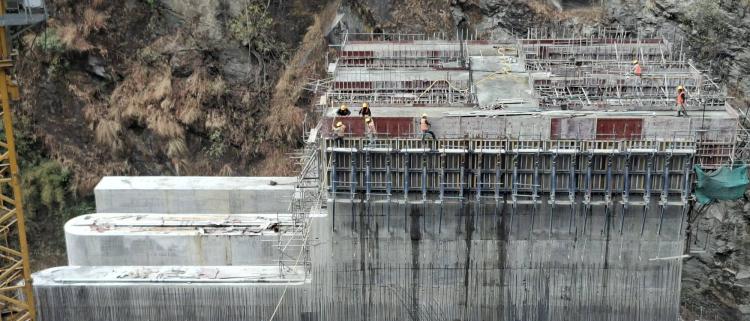

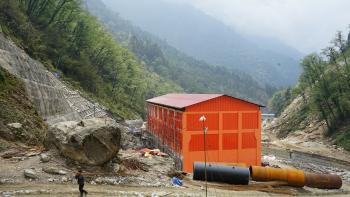

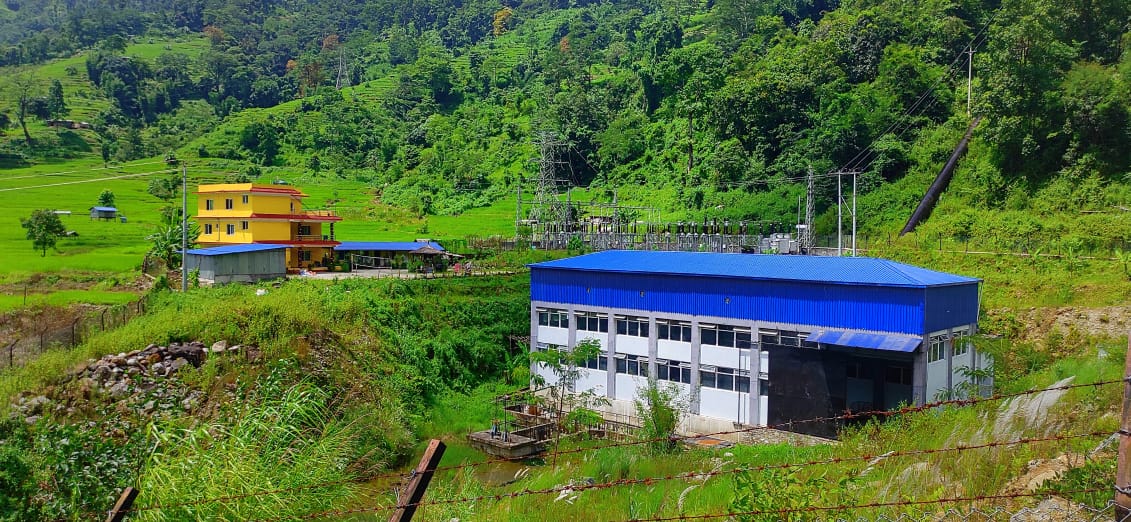

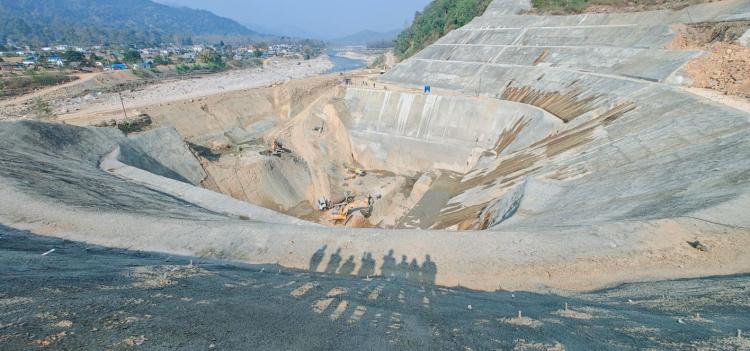

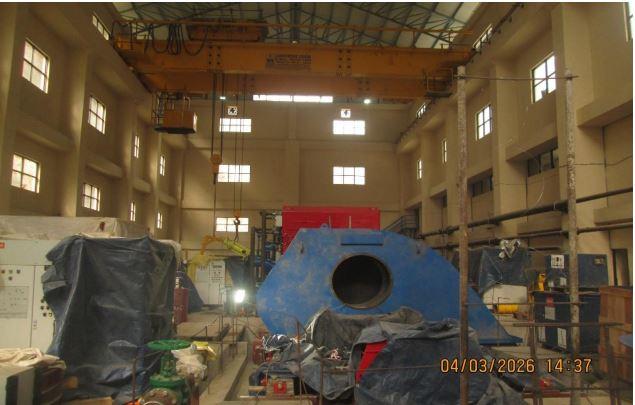

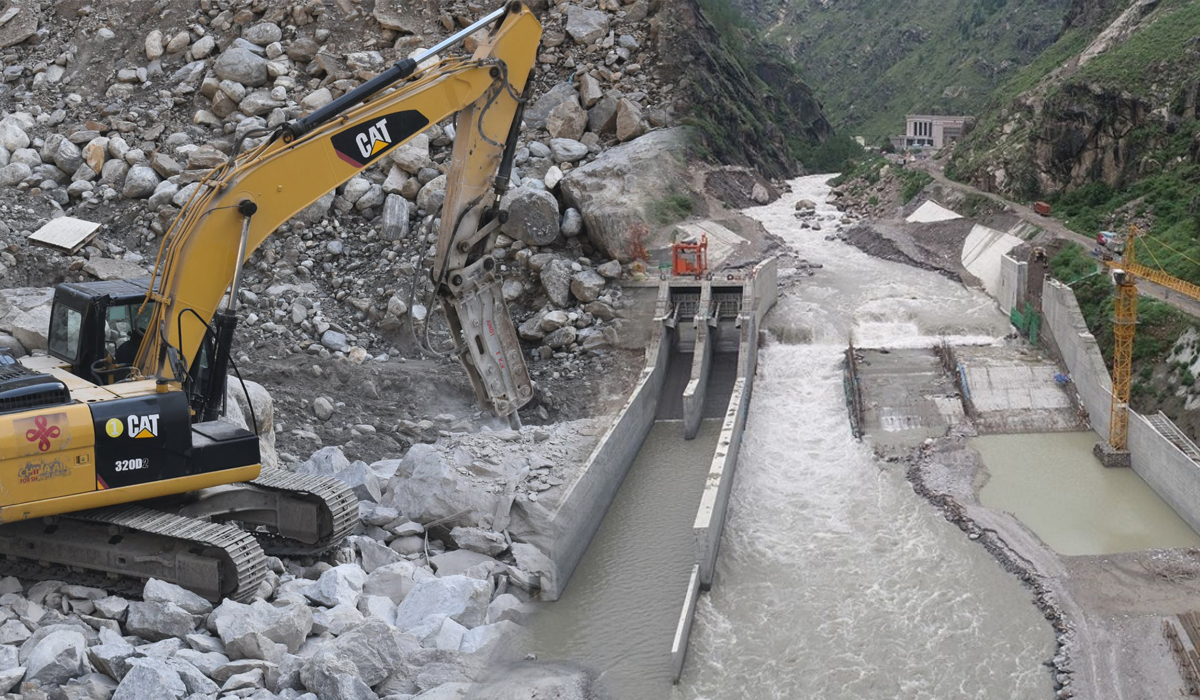

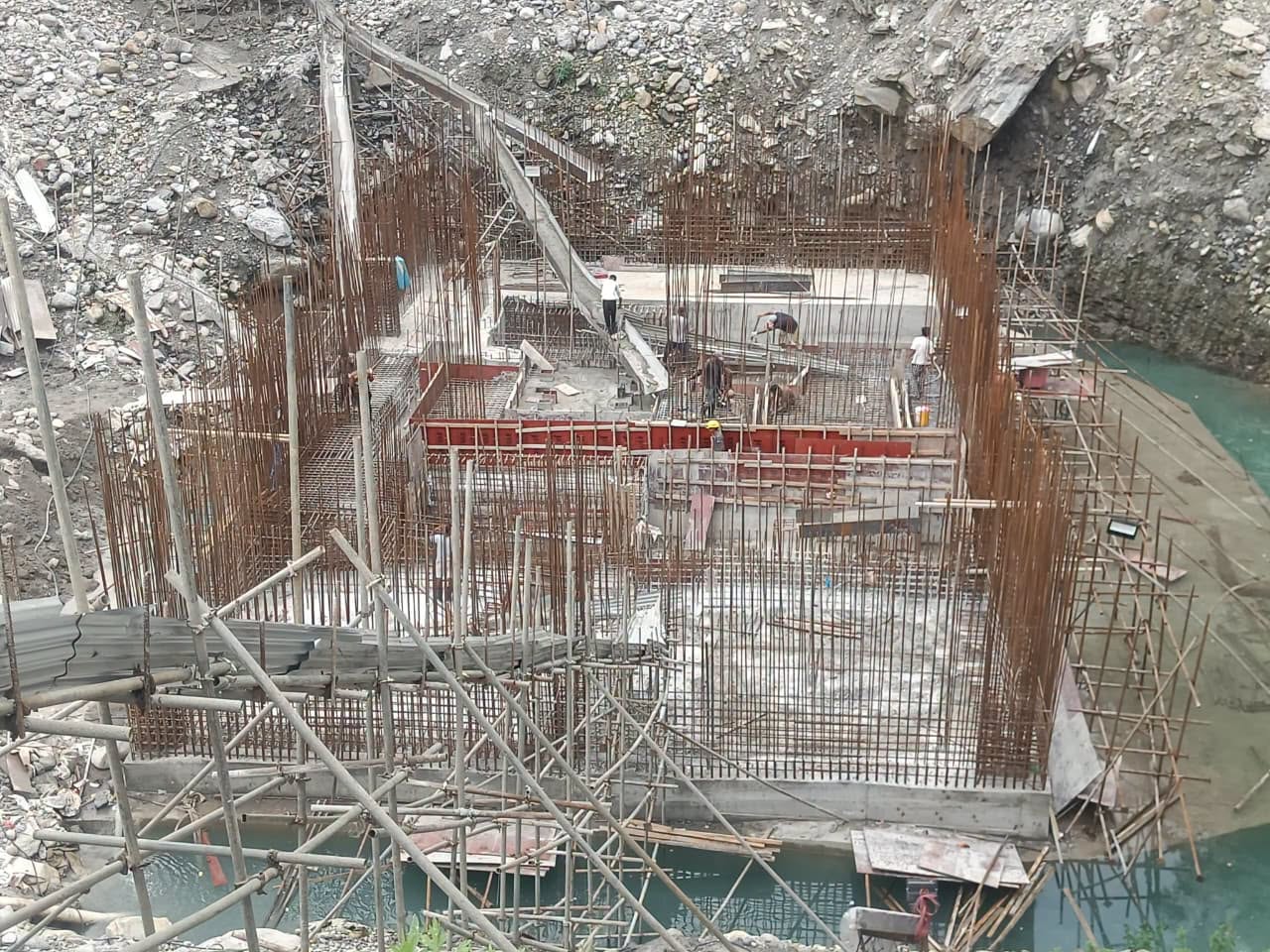

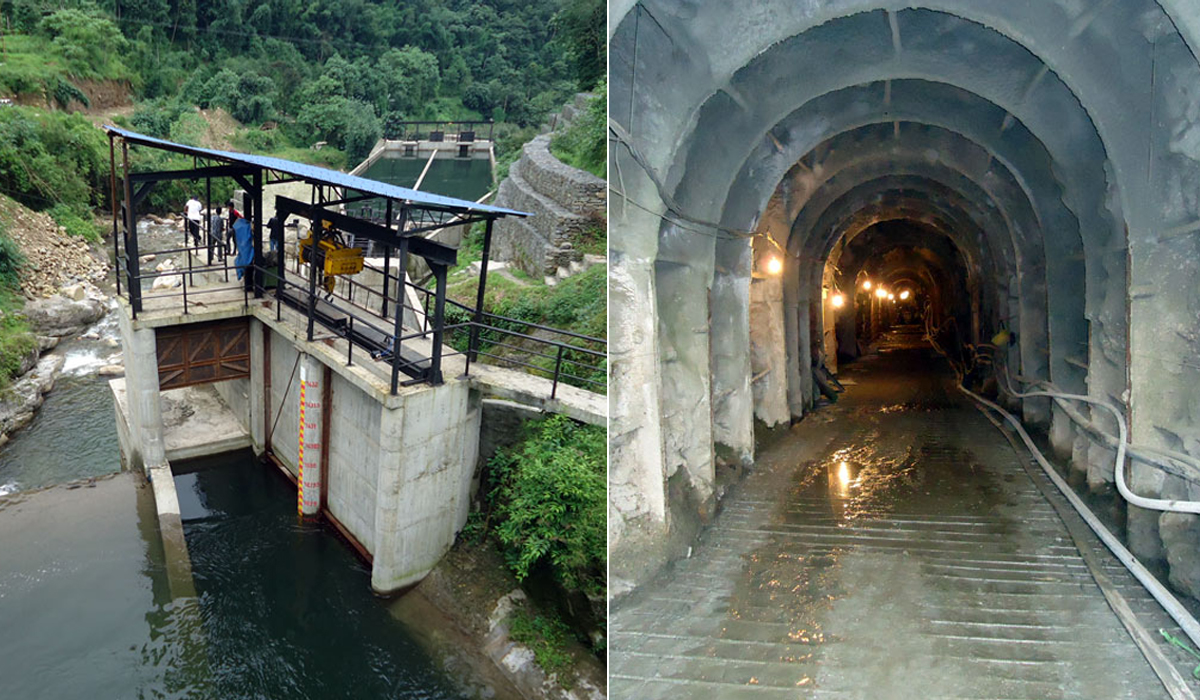

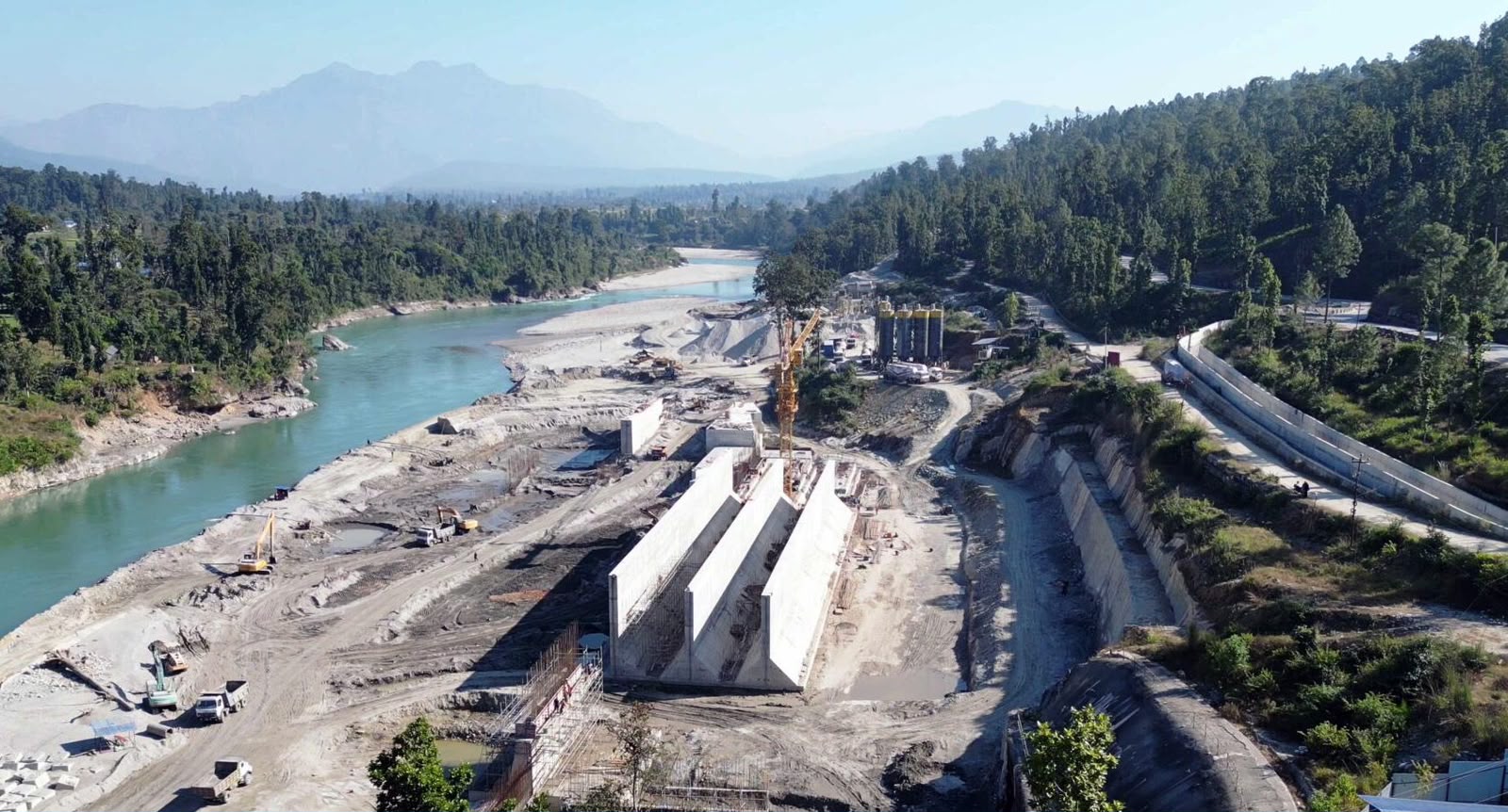

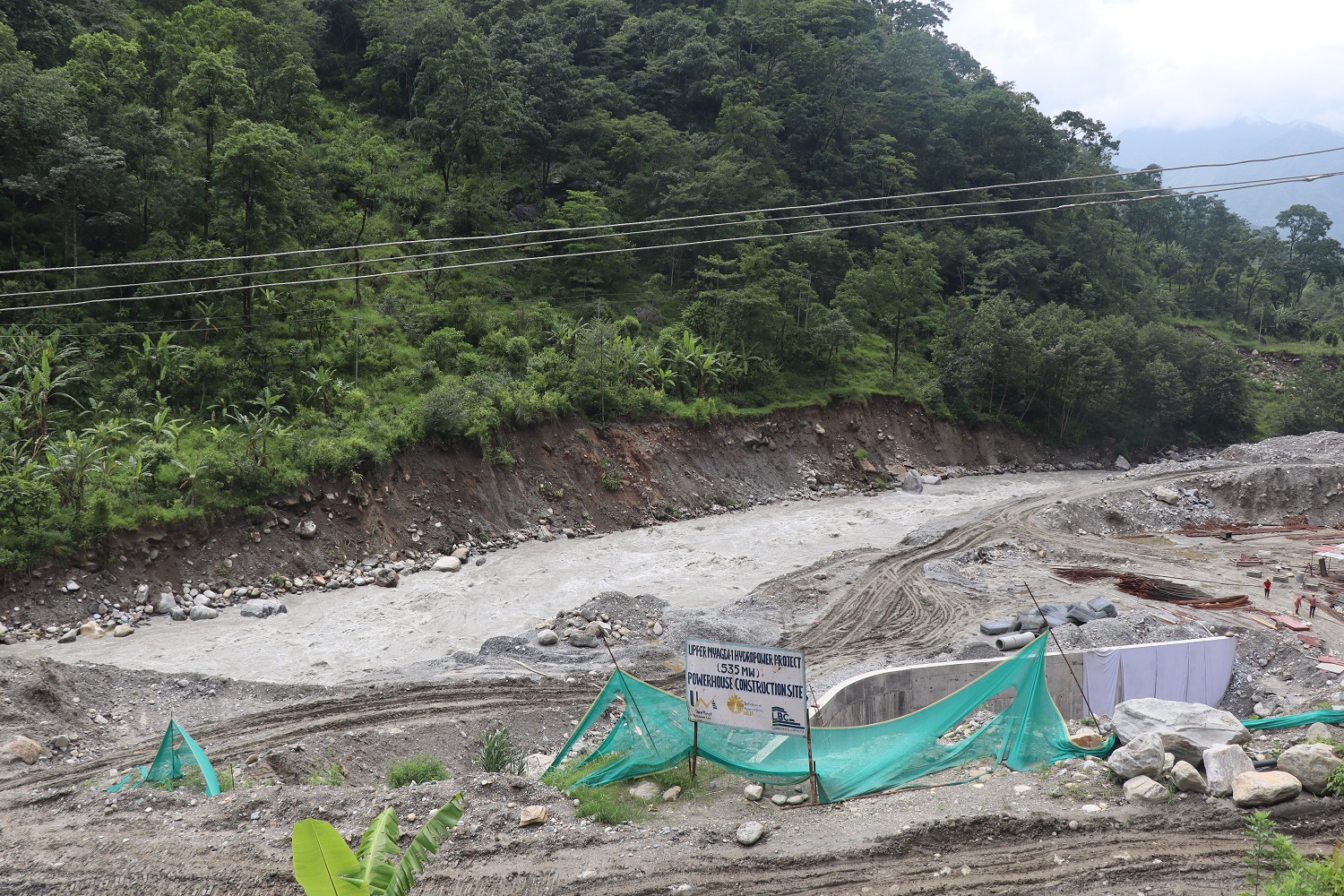

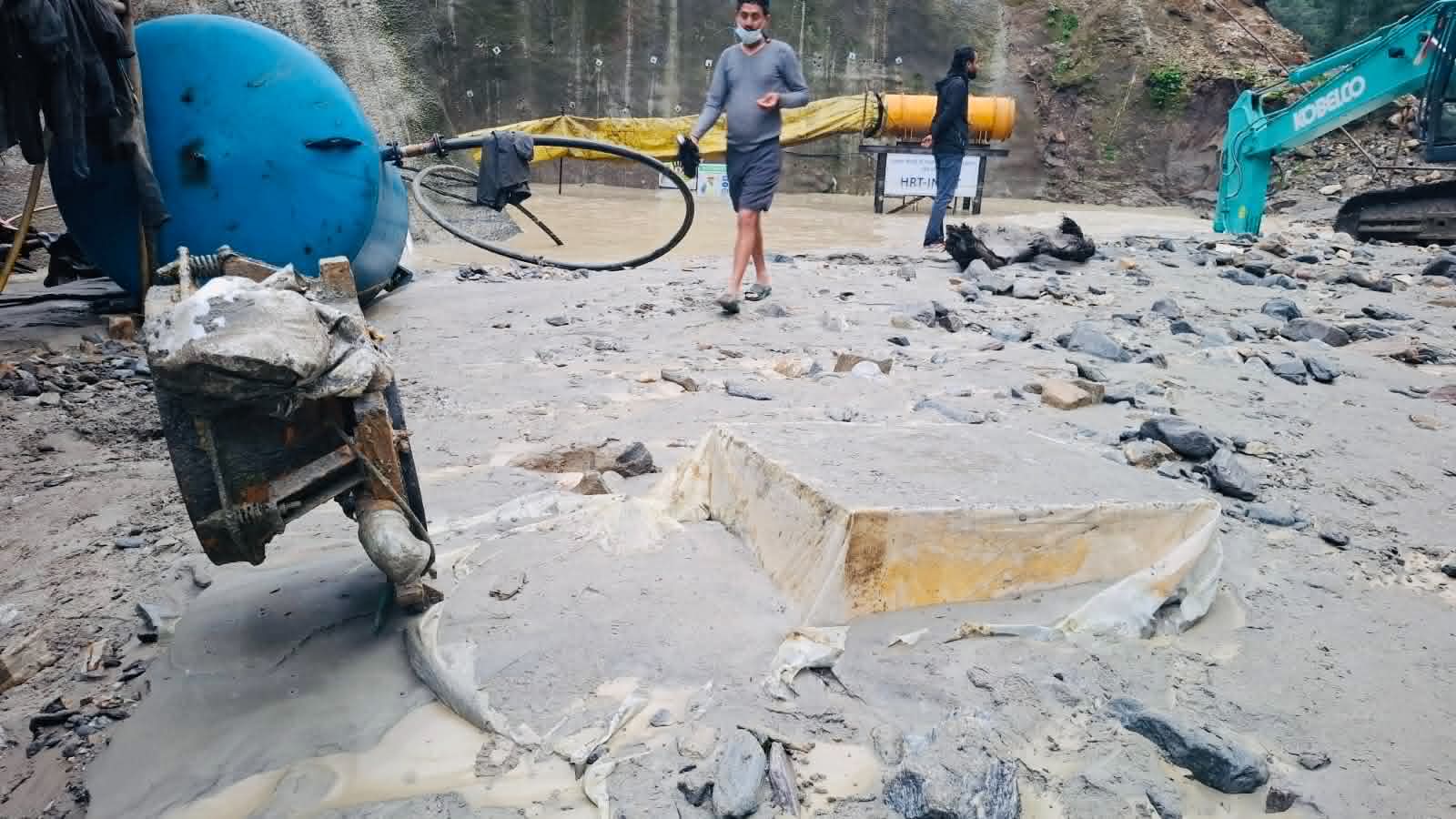

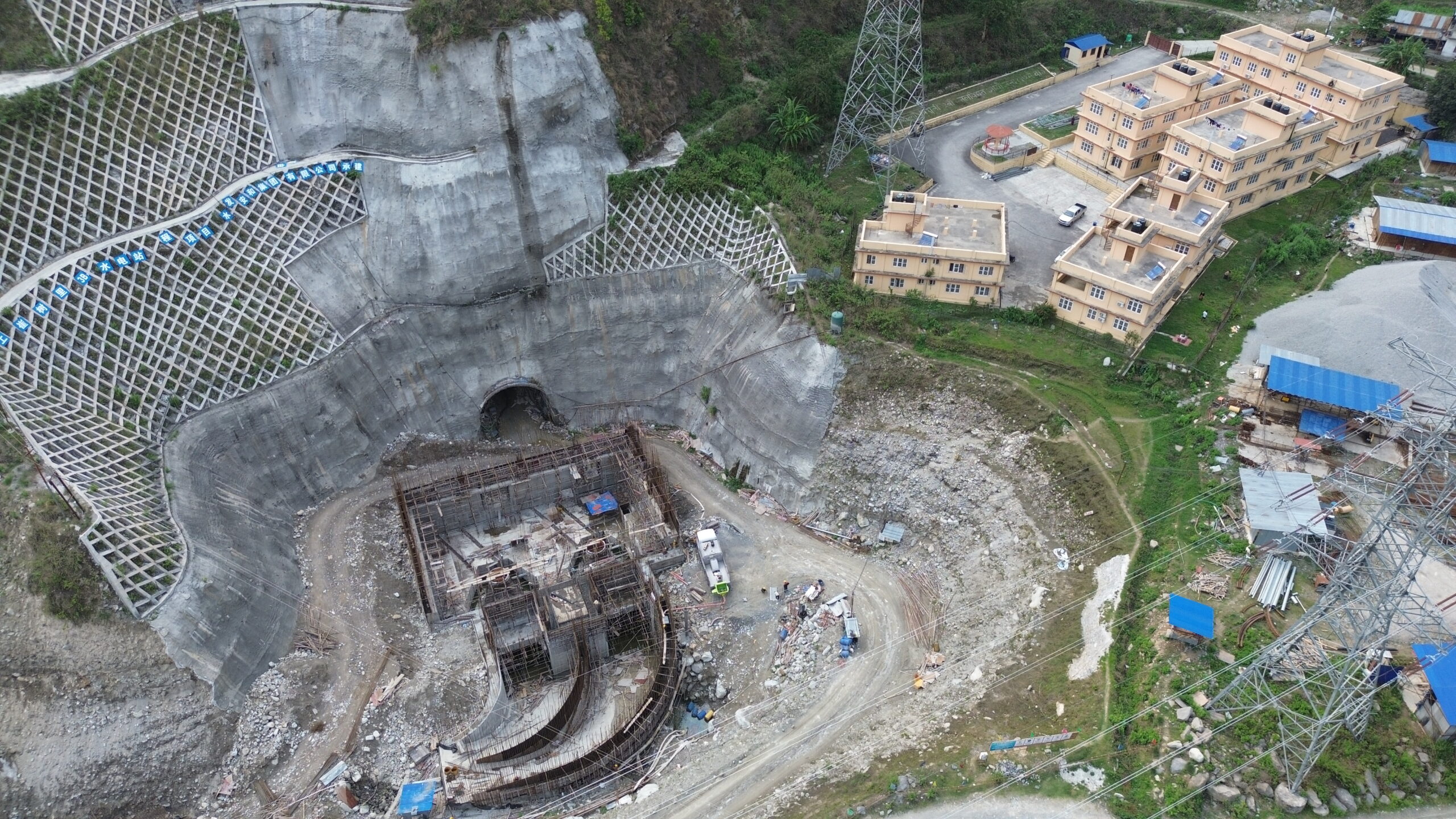

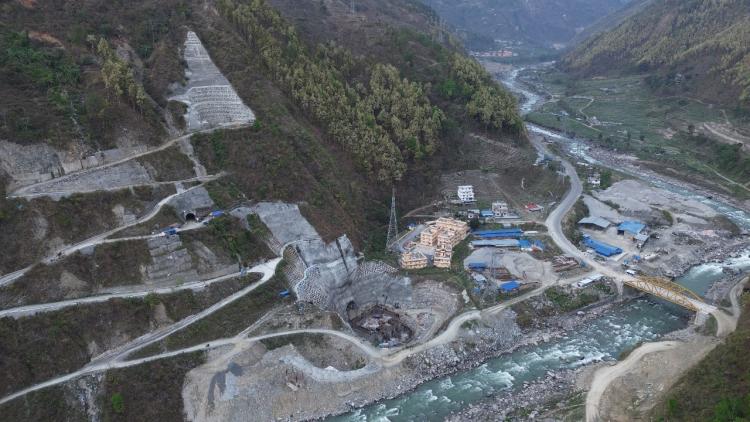

४७.१ मेगावाटको गुरास हाइड्रो ५० प्रतिशतभन्दा बढी निर्माण सम्पन्न, ४२२ परिवारलाई संस्थापक शेयर
रु. ८ अर्ब २० करोड लागतको आयोजनामा निर्माण कार्य तीव्र, हाल करिब ७०० जनशक्ति परिचालित
जलसरोकार

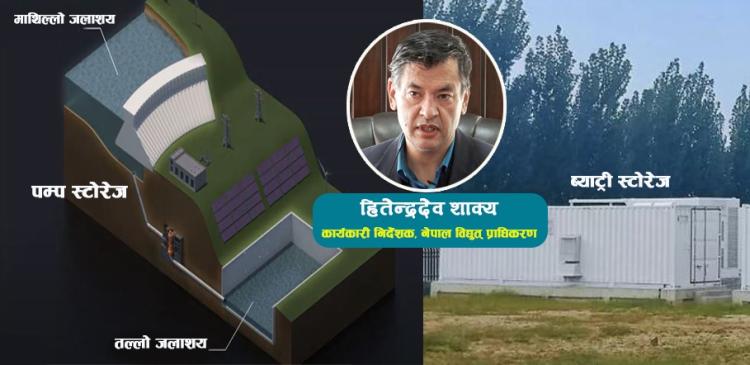

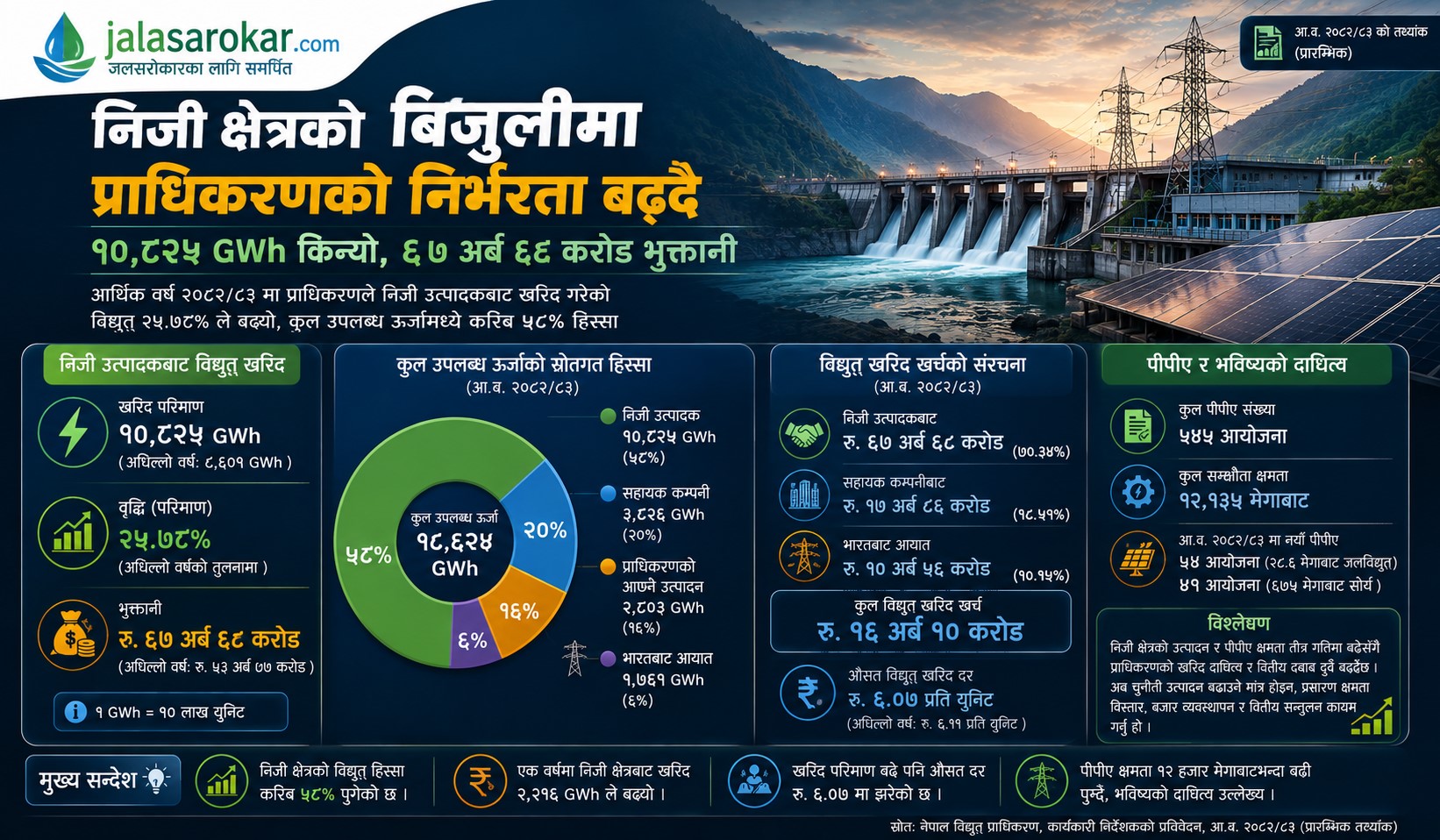

आफ्नो वित्तीय स्वास्थ्य हेरेर मात्र बिजुली किन्ने प्राधिकरणको तयारी, निजी क्षेत्रको लगानी थप अनिश्चित बनाउने 'पीपीए फ्रेमवर्क'
लाइसेन्स र ग्रिड जडान सम्झौता हुँदैमा पीपीए सुनिश्चित नहुने, खरिदको मात्रा र वार्षिक सीमा प्राधिकरणले निर्धारण गर्ने; वर्षायामको बिजुली नकिन्ने जोखिमसमेत उत्पादकलाई सार्ने प्रस्ताव
जलसरोकार

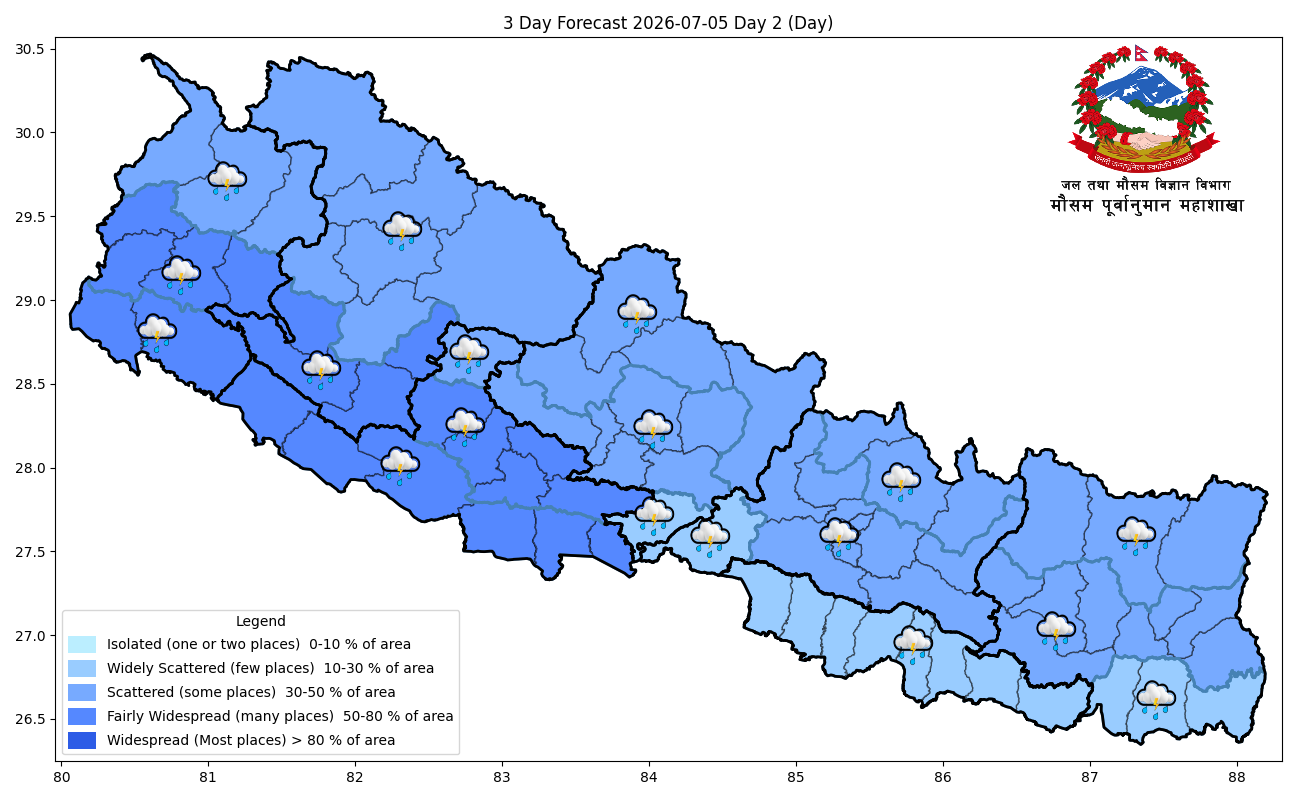

आज देशका अधिकांश स्थानमा मौसम सफा रहने, पश्चिमी क्षेत्रमा आंशिक बदली
तराईका केही स्थान र उपत्यकामा बिहान हुस्सु तथा कुहिरोको सम्भावना; जुम्लाको न्यूनतम तापक्रम माइनस ७ डिग्रीसम्म झर्न सक्ने
जलसरोकार

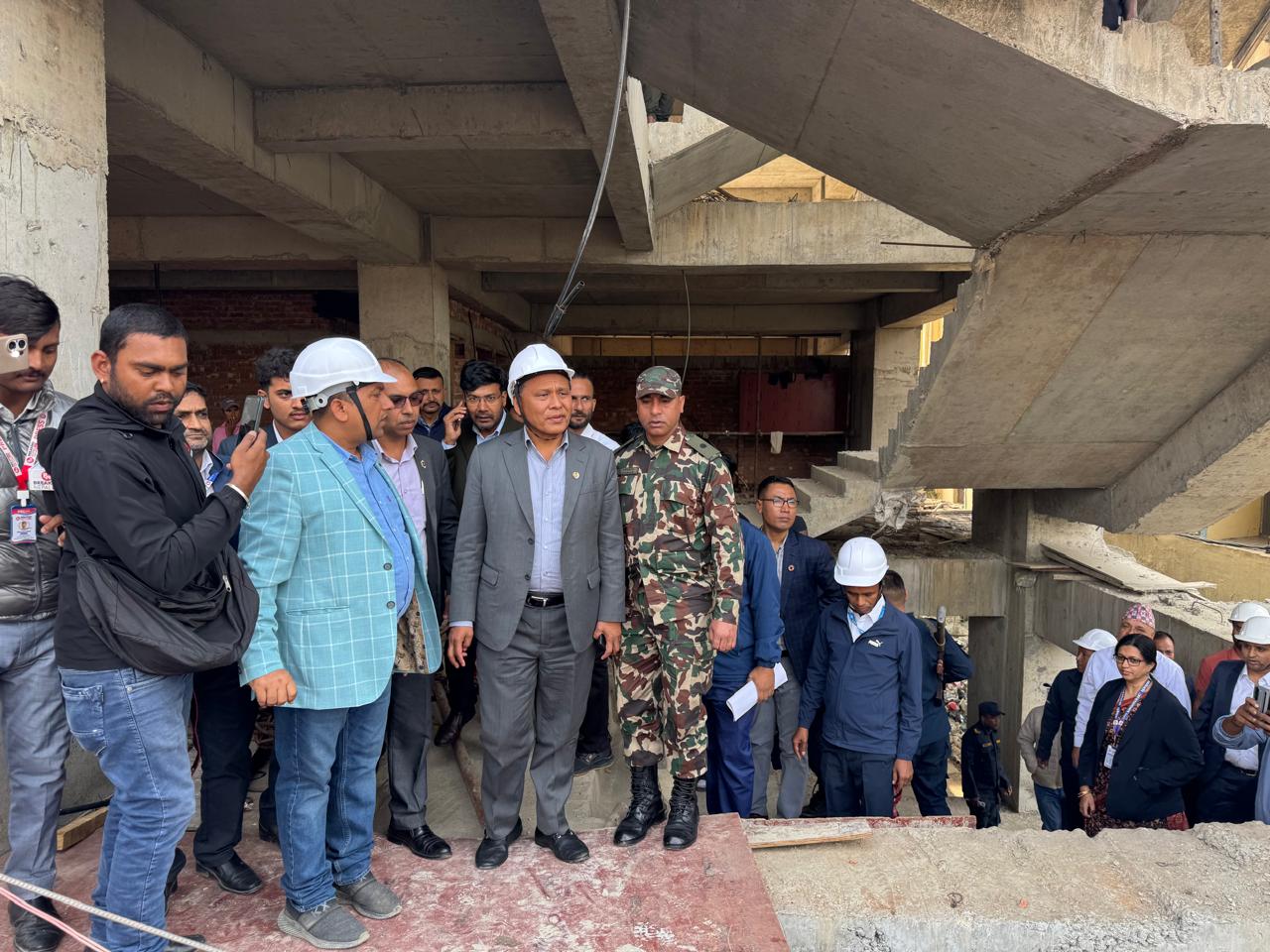

नेपाल विद्युत् प्राधिकरणको पुनर्संरचना: खण्डीकरण होइन, एकीकृत सार्वजनिक होल्डिङ कम्पनी मोडल
खण्डीकरण होइन, एकीकृत सार्वजनिक स्वामित्वसहित वैज्ञानिक पुनर्संरचना
हरिप्रसाद पौडेल

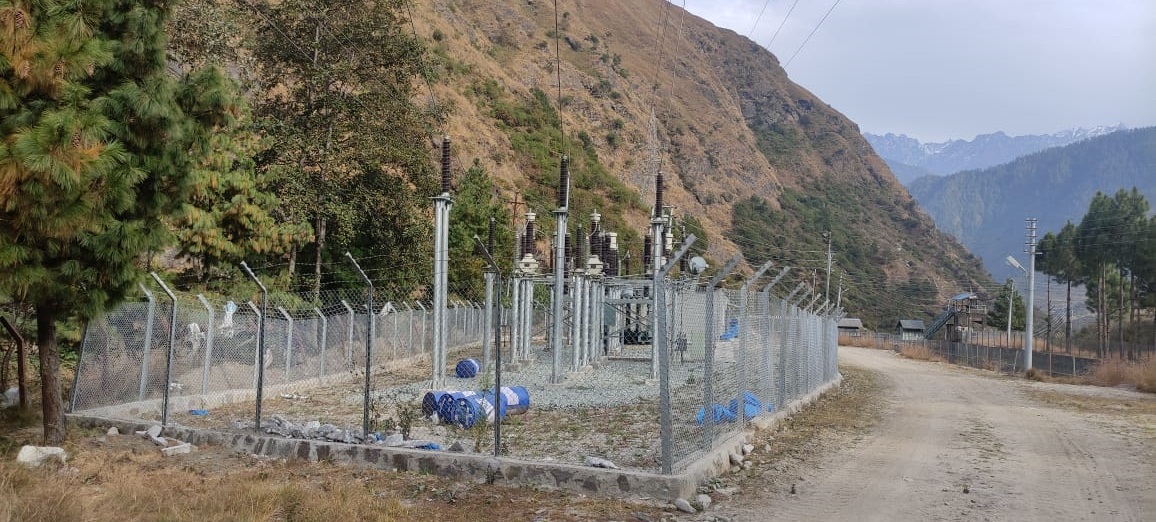

एनटीपीसीले पुरानो दरमा बिजुली दिन नमानेपछि प्राधिकरण पुनः बोलपत्र गर्दै
आगामी सुख्खायामका लागि पाँच महिना १५० मेगावाट आरटीसी बिजुली खरिद गर्ने तयारी; प्राधिकरणकै प्रक्षेपणमा पुसदेखि चैतसम्म ऊर्जा अभाव, थप आयातको विकल्प पनि खोज्नुपर्ने
जलसरोकार
मध्यकालीन सम्झौताको विद्युत् पनि भारतीय एक्सचेन्जमा, निर्यात स्वीकृति १,१९८ मेगावाट पुग्यो
द्विपक्षीय सम्झौताको अवधि सकिएपछि खेर जान सक्ने विद्युत् अब डेअहेड र रियल टाइम बजारमा बिक्री गर्न सकिने, थप २१.३४ मेगावाट निर्यात अनुमति
जलसरोकार
भारतले गैर-सौर्य समयमा पनि प्रसारण पहुँच विस्तार गर्दै, नेपाललाई भने चौबीसै घण्टा विद्युत् व्यापारमा अवरोध
CERC को नयाँ संशोधनले भारतको प्रसारण प्रणालीमा गैर-सौर्य समयमा पहुँच सहज बनाउने; तर नेपाललाई IEX मा RTC कारोबार गर्न अझै छुट्टै स्वीकृति आवश्यक, प्रसारण पहुँच र बजार प्रवेशको नियामकीय भिन्नता हटाउनुपर्ने नेपालको चासो
जलसरोकार

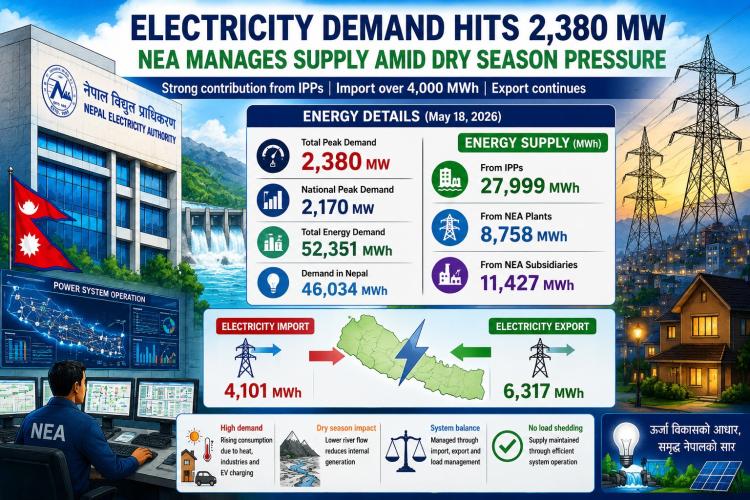

हिउँदमा उपत्यकामा लोडसेडिङ हुन नदिन प्राधिकरणको मार्गचित्र, ६५० मेगावाट माग धान्ने लक्ष्य
मातातीर्थ-स्युचाटार-बालाजु प्रसारण करिडोरको क्षमता विस्तारदेखि सबस्टेसनको भार स्थानान्तरणसम्मका आठ योजना; उपलब्ध विद्युत् उपत्यकाका सबै क्षेत्रमा पुर्याउनु मुख्य चुनौती
जलसरोकार
सरकारी आयोजनाको पीपीए खुलाउँदै प्राधिकरण, १६ हजार मेगावाटका आयोजना अझै प्रतीक्षामा
२०७५ सालदेखि रोकिएको पीपीए प्रक्रियामा पहिलो प्राथमिकता सरकारी कम्पनीलाई; लिङ्देन ऊर्जा मन्त्री हुँदा १,५०० मेगावाटसम्म पीपीए खुलाइए पनि निजी क्षेत्रका आयोजनाको समस्या यथावत्
जलसरोकार
