‘हाल रहेको १३२ केभी प्रसारण लाइनको क्षमताले विद्युत् भार नधान्दा हिउँदयाममा ढल्केबरबाट इनरुवातर्फ विद्युत् पठाउन समस्या थियो, भार धान्न नसकेर लाइन नै चुँडिने अवस्था थियो, अब ४०० केभी प्रसारण लाइनबाट पर्याप्त विद्युत् पठाउन सकिने हुँदा भोल्टेज सुधार भई मुख्य रुपमा मोरङ–सुनसरी औद्योगिक करिडोरको विद्युत् आपूर्ति सुधार हुनेछ ।’

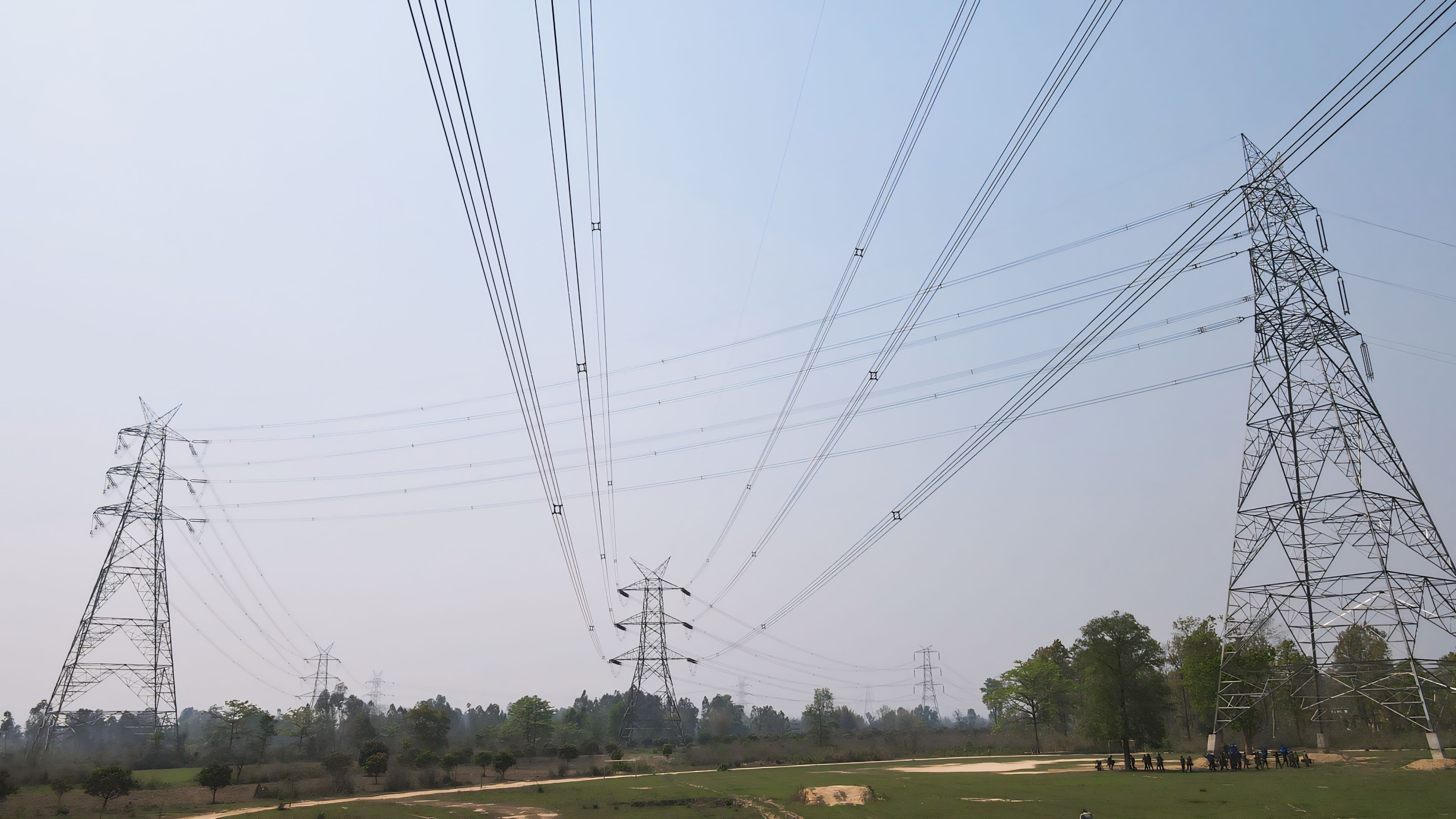

इनरुवा ४०० केभी सबस्टेसन निर्माण सम्पन्न गरी सञ्चालनमा आइसकेको छ । सुनसरी–मोरङ औद्योगिक करिडोरसहित त्यस क्षेत्रको समग्र विद्युत आपूर्ति सुधारका लागि हाल सञ्चालनमा रहेको इनरुवा–दुहवी १३२ केभी प्रसारण लाइनको पुरानो कन्डक्टरलाई बदलेर उच्च क्षमता (एचटिएलएस)को राख्ने प्रक्रिया सुरु भइसकेको छ ।
यसबाट हालको करिब २०० मेगावाट विद्युत् प्रवाह गर्न सक्ने उक्त प्रसारण लाइनको क्षमता वृद्धि भई झण्डै दोब्बर हुनेछ । इनरुवाबाट बर्जुसम्म १३२ केभी प्रसारण लाइन र बर्जुमा १३२ केभी सबस्टेसन निर्माणाधीन छ ।
इनरुवा सबस्टेसनबाट भारतसँगको विद्युत व्यापारका लागि इनरुवा–पूर्णिया र नेपाल, भारत तथा बंगलादेशबीचको व्यापारका लागि इनरुवा–अनारमनी ४०० केभी प्रसारण लाइन प्रस्ताव गरिएको छ । इनरुवा–अनारमनी प्रसारण लाइनमा कोरियाली निर्यात आयात (एक्जिम) बैंकले सहुलियतपूर्ण ऋण उपलब्ध गराउँदै छ ।
ढल्केबर–इनरुवा खण्ड प्रसारण लाइनमा ४१७ वटा टार निर्माण गरिएका छन् । प्रसारण लाइनलाई सप्तकोशी पार गराउन नदीमा ११ वटा टावर निर्माण गरिएको छ । कोशी नदीमा पर्ने ५ किलोमिटर प्रसारण लाइनका लागि २४–३२ मिटर गहिरो पाइल जग (फाउन्डेसन) हालिएको छ । एउटा टावरमा १६ वटा पाइल फाउण्डेसन गरिएको छ । दुई वर्षअघि कोशी नदीमा आएको बाढीले खडा गरिएको एउटा टावर नै बगाइदिएपछि प्रसारण लाइन निर्माण झनै जटिल बनेको थियो ।
कोरोना महामारी, कोशीको बाढी, प्रसारण लाइनको मार्ग परिवर्तनको माग गर्दै निर्माणमा स्थानीयको अवरोध, सर्वोच्च अदालतको अन्तरिम आदेश, वन क्षेत्रको जग्गा प्रयोग तथा रुख कटान स्वीकृतिको प्रक्रियागत अल्झनलगायतका कारणले निर्माण प्रभावित भएको आयोजना निर्देशक श्याम कुमार यादवले बताए ।
निर्देशक यादवले सिराहाको लाइन क्षेत्रमा अदालतको अन्तरिम आदेशका कारण ४ वर्ष काम रोकिएको र आयोजनाको तीन पटक प्रारम्भिक वातावरणीय परीक्षण (आइइइ) गर्नु परेको उल्लेख गरे । उनले ढल्केबर–इनरुवा खण्ड निर्माण सम्पन्न भएकाले सम्पूर्ण जनशक्ति ढल्केबर–हेटौंडा खण्ड निर्माण गर्न परिचालन गरिने बताए । अहिले ढल्केबरबाट हेटौंडातर्फ प्रसारण लाइनको तार तान्ने काम भइरहेको छ । हालसम्म ४५ किलोमिटर तार तानिएको छ ।
हेटौंडा उपमहानगरपालिका वडाहरु १५, १६ तथा १७ स्थिति हटिया क्षेत्रका केही स्थानीयले प्रसारण लाइनको रुट सार्न माग गर्दै करिब ७ वर्षदेखि निर्माणमा अवरोध गरिरहेका छन् । हटिया क्षेत्रमा १४ वटा र हेटौडा–११ स्थित थानाभ¥याङमा २ वटा गरी १६ वटा टावर निर्माण गर्न बाँकी छन् ।
हेटौंडा–ढल्केबर–इनरुवा प्रसारण लाइन आयोजना पहाडी, शिवालिक चुरे र तराई क्षेत्रमा पर्दछ । प्रसारण लाइन मकवानपुर, बारा, रौतहट, सर्लाही, महोत्तरी, धनुषा, सिराहा, सप्तरी, उदयपुर र सुनसरी गरी १० जिल्लामा पर्दछ ।
३० महिनामा निर्माण सम्पन्न गर्ने २०६९ को माघमा ठेक्का सम्झौता भएको थियो । हेटौंडा–ढल्केबर–इनरुवा ४४० केभी प्रसारण लाइन विद्यमान १३२ केभी प्रसारण लाइन र पूर्व–पश्चिम राजमार्गको नजिक र प्रायः समानान्तर छ ।
प्रसारण लाइनको मार्गधिकार क्षेत्र प्रसारण लाइनको केन्द्र विन्दुबाट दायाँ बायाँ २३÷२३ मिटर छ । आयोजनाले ५१८ हेक्टर वन क्षेत्रमा रहेका रुखहरु काट्नु पर्ने र ३० हेक्टर निजी कृषि योग्य जमिम अधिग्रहण गर्नु पर्ने छ । मार्गधिकारमा ४७५ हेक्टर निजी जग्गा र १७१ वटा घर तथा अन्य संरचनाहरु प्रभावित हुने छन् । यसमध्ये ढल्केबर–इनरुवा खण्डमा मार्गधिकारको क्षतिपूर्तिमा मात्र करिब ५ अर्ब रुपैयाँ खर्च भएको छ ।
१७ करोड अमेरिकी डलर अनुमानित लागत रहेको आयोजना नेपाल सरकार तथा प्राधिकरणको लगानी र विश्व बैकको सहुलियतपूर्ण ऋणमा नेपाल–भारत विद्युत प्रसारण तथा व्यापार परियोजना अन्तर्गत सुरु गरिएको हो । विश्व बैंकको ऋण अवधि सकिएपछि बाँकी काम हाल सरकार र प्राधिकरणको लगानीमा भइरहेको छ ।
आज कोशी, बागमती, गण्डकी र कर्णाली प्रदेशका पहाडी भू-भागमा हल्का वर्षाको सम्भावना
प्रदेश र स्थानीय सडक सुधार्न पनि विश्व बैंकको १७ अर्ब १५ करोड ऋण
३४ वर्ष रजगज गरेका दलहरुले एउटा जलाशययुक्त आयोजना बनाउन सकेनन्
राजस्व सङ्कलनमा १७ प्रतिशतले वृद्धि, पाहिलो चार महिनामा उठ्यो तीन खर्ब २३ अर्ब
जोडियो रसुवागढी जलविद्युत आयोजना राष्ट्रिय प्रसारण लाइनमा, हिउँदमा काठमाडौं उपत्यकाको विद्युत् व्यवस्थापनमा सहज हुने
हिउँदयामका लागि ६५४ मेगावाट बिजुली दिन भारत सहमत
