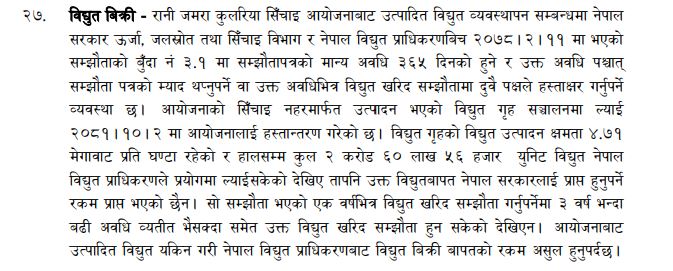

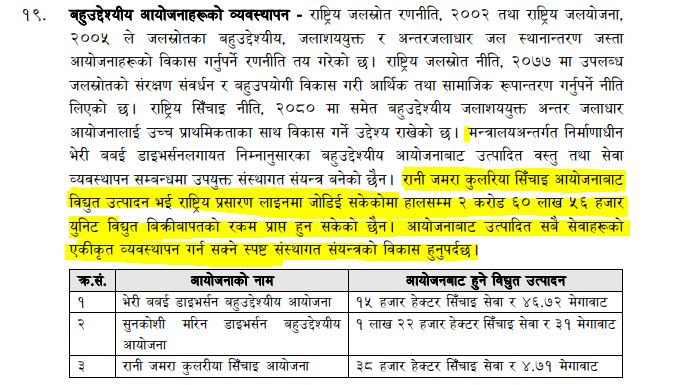

रानीजमरा कुलरिया सिँचाइ आयाेजनाबाट उत्पादित बिजुलीको हिसाब छैन, रकम असुल गर्न महालेखाको सुझाव
जलसरोकार
काठमाडाैं : राष्ट्रिय गौरवको आयोजना रानीजमरा कुलरिया सिँचाइ आयाेजना अन्तर्गत उत्पादन भइरहेको विद्युत्को स्पष्ट हिसाबकिताब नभएको भन्दै महालेखापरीक्षकको कार्यालयले सरकारलाई आवश्यक व्यवस्थापन गर्न सुझाव दिएको छ ।
महालेखापरीक्षकको कार्यालयले आफ्नो ६३औँ वार्षिक प्रतिवेदनमार्फत आयोजनाबाट उत्पादित विद्युत्को यकिन विवरण तयार गरी नेपाल विद्युत् प्राधिकरण बाट विद्युत् बिक्रीबापतको रकम असुल गर्न सुझाव दिएको हो ।
आयोजनाबाट हाल चार दशमलव ७१ मेगावाट विद्युत् उत्पादन भइरहेको छ । आयोजनाका अनुसार विसं २०८० मङ्सिरदेखि नियमित रूपमा विद्युत् उत्पादन सुरु भई प्राधिकरणको राष्ट्रिय प्रसारण प्रणालीमा जोडिएको छ ।
सिँचाइ आयोजनाको रूपमा सञ्चालनमा रहेको परियोजनाबाट विद्युत् उत्पादनसमेत हुन थालेपछि स्थानीयवासी तथा आयोजना अधिकारी उत्साहित भए पनि त्यसको सञ्चालन मोडालिटी र आम्दानी व्यवस्थापनबारे स्पष्ट निर्णय हुन सकेको छैन । आयोजनाका अनुसार तराई क्षेत्रमा आठ मिटर बराबरको हेड (उचाइ) उपलब्ध भएपछि विद्युत् उत्पादन सम्भव भएको हो ।
महालेखापरीक्षकको प्रतिवेदनमा सिँचाइसँगै उत्पादन भइरहेको विद्युत्को व्यवस्थापन कसरी गर्ने, त्यसबाट प्राप्त आम्दानीको बाँडफाँट कुन आधारमा गर्ने तथा सञ्चालन संरचना के हुने भन्ने विषयमा हालसम्म निर्णय नभएको भन्दै प्रश्न उठाइएको छ ।
ऊर्जा, जलस्रोत तथा सिँचाइ मन्त्रालयले आवश्यक तयारी भइरहेको जनाएको भए पनि लामो समयसम्म ठोस निर्णय हुन सकेको छैन । यसअघि आयोजनाबाट उत्पादित विद्युत् व्यवस्थापनसम्बन्धी विषयमा मन्त्रालय र नेपाल विद्युत् प्राधिकरण बीच विसं २०७८ जेठ ११ गते सम्झौता भएको थियो । उक्त सम्झौताको अवधि एक वर्ष रहने र उक्त अवधिभित्र विद्युत् खरिद सम्झौता (पीपीए) गर्नुपर्ने व्यवस्था गरिएको थियो ।
यद्यपि, आयोजनाको सिँचाइ नहरमार्फत उत्पादन भएको विद्युत्गृह सञ्चालनमा ल्याई विसं २०८१ माघ २ गते आयोजनालाई हस्तान्तरण गरिसकिएको भए पनि हालसम्म औपचारिक विद्युत् खरिद सम्झौता हुन सकेको छैन ।
महालेखापरीक्षकको प्रतिवेदनअनुसार आयोजनाबाट उत्पादित दुई करोड ६० लाख ५६ हजार युनिट विद्युत् नेपाल विद्युत् प्राधिकरणले प्रयोग गरिसकेको छ । तर, विद्युत् बिक्रीबाट प्राप्त हुने रकम भने हालसम्म आयोजनाले प्राप्त गर्न सकेको छैन ।
सम्झौताअनुसार एक वर्षभित्र पीपीए हुनुपर्नेमा तीन वर्षभन्दा बढी समय बितिसक्दा पनि प्रक्रिया टुंगोमा नपुगेको भन्दै महालेखापरीक्षकको कार्यालयले सम्बन्धित निकायको ध्यानाकर्षण गराएको छ ।
लेखकको बारेमा
प्रतिक्रिया
भर्खरै
-
लक्ष्मीपूजामा विद्युत् आपूर्ति प्रभावित हुन नदिन प्राधिकरणको विशेष तयारी
-
जलविज्ञान र हिमाली जोखिमसम्बन्धी विज्ञ कार्यशाला : प्रविधिमा आधारित एकीकृत पूर्वसूचना प्रणाली बनाउने निष्कर्ष
-
सरकारको एक साता : ठूला जलविद्युत् आयोजनामा अर्बौँ लगानी अघि बढ्यो
-
सामान्य अंकले बढ्यो नेप्से, ३ अर्ब ४६ करोडको कारोबार; जलविद्युत् कम्पनीमा पनि उल्लेख्य सक्रियता
-
मिड सोलु हाइड्रोपावरको नाफा ३७ प्रतिशतले बढ्यो
-
नेपालको ऊर्जा क्षेत्रको वर्तमान अवस्था, भावी कार्यदिशा र समृद्ध नेपालको राष्ट्रिय आकांक्षा
