दुई महिनाअघि मन्त्रिपरिषदले रुख कटान अनुमति दिए पनि डिभिजन वन कार्यालयसँग सम्झौता गर्न बाँकी रहेको चौधरीले बताए । ‘हामीले काम चालू राखेका छौं, पैसा तिर्नका लागि ऊर्जा मन्त्रालयमार्फत अर्थ मन्त्रालयमा पत्र पठाएका छौं,’ चौधरीले जलसरोकारसँग भने, ‘पैसा पछि प्रक्रिया पु¥याएर तिर्दै जाने साथै काम पनि चालू राख्दै गुल्मीसम्म काम गरिएको र चार्ज भइसकेको छ ।’
उनका अनुसार वनले पैसा माग गरिरहेको छ, तर हामीलाई काममा भने रोक लगाएको छैन । वर्षायाम भएकाले उक्त क्षेत्रमा पानी परिरहने हुँदा काम गर्न नपाएको चौधरीको गुनासो छ । ‘हरेक दिनको दुई, तीनपटक पानी पर्छ, भिजेको जंगलमा भित्र पस्न सकिंदैन, अब बाग्लुङको ग्वालीचौरमा जम्मा १६ वटा टावर मात्र ठड्याउन बाँकी छ,’ चौधरीले भने ।
यो आयोजनाअन्तर्गत कपिलवस्तुदेखि अर्घाखाँची हुँदै गुल्मीसम्म र त्यहाँबाट बाग्लुङसम्म १३२ केभीको प्रसारण लाइन र ठाउँ ठाउँमा १३२/३३३/११ केभीका सवस्टेसनहरु निर्माण भइरहेको छ ।
यी जिल्लाहरुमा १३२ केभीको प्रसारण लाइन तथा सवस्टेशन निर्माण गरेर विद्युतको गुणस्तर वृद्धि गर्ने, झ्याप झ्याप बत्ती जाने क्रिया नियन्त्रण गर्ने र प्राविधिक चुहावट घटाउने उद्देश्यले नेपाल विद्युत् प्राधिकरणले २०६८ सालदेखि निर्माण थालेको हो । यी क्षेत्रमा निजी क्षेत्रले उत्पादन गर्ने विद्युतलाई पनि जोड्ने अर्काे प्रमुख उद्देश्य रहेको छ ।
आयोजनाअन्तर्ग कपिलवस्तुको मोतीपुर, अर्घाखाँचीको सन्धिखर्क, गुल्मीको तम्घास र पाउदी–अमराई र बाग्लुङको बुर्तिबाङमा १३२/३३/११ केभीका सवस्टेशन र ८६ किलोमिटर १३२ केभीको डब्बल सर्किटको प्रसारण लाइन निर्माण भई चालूसमेत भइसकेको चौधरी बताउँछन् ।

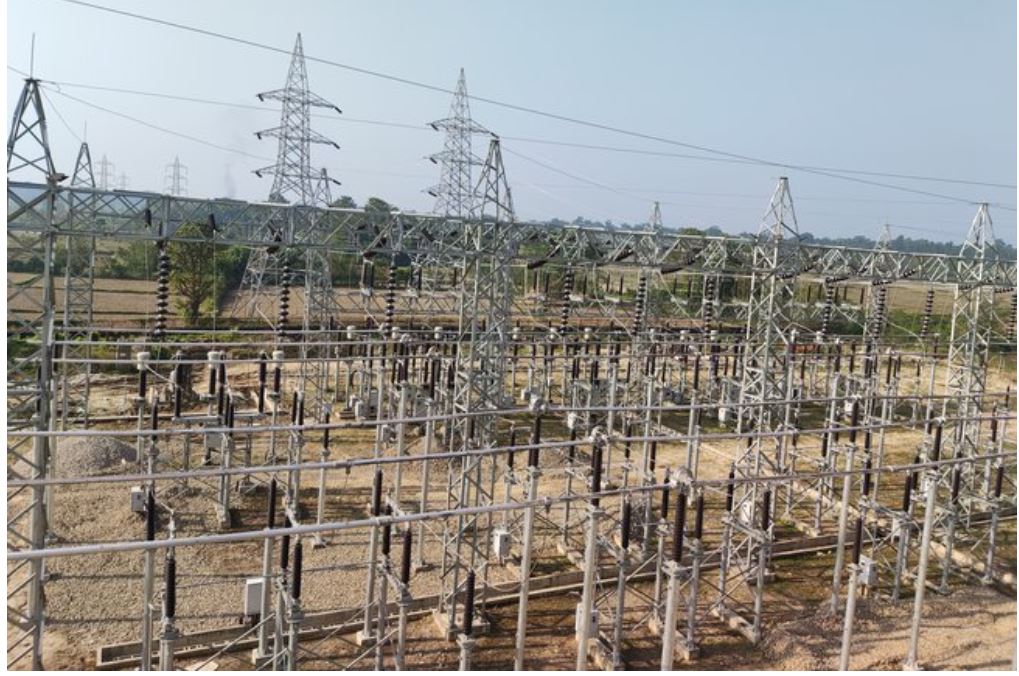

यीमध्ये मोतीपुरमा १३२/३३/११ केभीको सवस्टेशन, मोतीपुरदेखि सन्धिखर्कसम्म ३७.६०५ किलोमिटर (७५.२१ सर्किट किलोमिटर) १३२ केभीको प्रसारण लाइनको चार्ज भई २०७८ मंसिर ९ गतेदेखि सञ्चालनमा आइसकेको छ ।
त्यसैगरी सन्धिखर्कमा १३२/३३/११ केभीको सवसटेशन पनि सोही वर्षको चैत १२ गतेदेखि सञ्चालनमा छ । सन्धिखर्क–तम्घास १३२ केभी डब्बल सर्किट प्रसारण लाइन (१५ किलोमिटर) गत असार तीन गते र तम्घासको १३२/३३/११ केभी सवस्टेशन असार ५ गते चार्ज भएको थियो ।
तम्घास–बुर्तिबाङ १३२ केभी प्रसारण लाइनअन्तर्गत बाग्लुङको ग्वालीचौरमा १६ वटा टावर गाड्ने कार्य रोकाउन स्थानीयले सर्वाेच्च अदालतमा मुद्दा हालेका थिए । सर्वाेच्च अदालतले एक महिनाअघि उक्त रिट खारेज गरेको छ ।
आगामी मंसिरसम्म यो सम्पूर्ण आयोजना पूरा गर्ने लक्ष्य छ ।
आजदेखि साञ्जेन जलविद्युत् (४२.५ मेगावाट) पूर्ण क्षमतामा सञ्चालन हुँदै
मनाङ-मर्स्याङ्दी जलविद्युत्मा १७ करोड ५२ लाख अमेरिकी डलर लगानी सम्झौता
आजको मौसम मुख्यतया सफा (२५ प्रतिशत आकाश बादलले ढाक्ने)
निजी क्षेत्रलाई सम्मानपूर्वक काम गर्ने अवसर दिनुपर्छ: अध्यक्ष ढकाल
ऊर्जा दक्षता प्रवर्द्धनको निमित्त अनुुदान योजनाको शुभारम्भ
कानुन पर्खिरहेको ‘मोटरबोट’ व्यवसाय
