भारतीय आयात–निर्यात (एक्जिम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र नेपाल सरकारको संयुक्त लगानीमा निर्माण भइरहेको आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसिएट्सले बाँध, सुरूङ र विद्युत्गृह निर्माणको कामलाई तीव्रता दिएको छ ।
आयोजनाका सिभिल महाशाखा प्रमुख रविन कट्टेलले आगामी २०८२ को असार १५ गतेभित्र निर्माण सम्पन्न गर्ने लक्ष्यसहित भौतिक संरचना निर्माण र उपकरण जडानको कामलाई तीव्रता दिइएको जानकारी दिए । “बाँधमा ब्यारेज, छ हजार दुई सय ७० मिटर लामो मुख्य सुरूङ, सर्जसाफ्ट, ठाडो र तेस्रो प्रेसर साफ्ट र टेलरेस डग निर्माण सकिएको छ”,उनले भने,“स्विचार्ड निर्माण र विद्युत्गृहका उपकरण जडान गर्न थालिएको छ । डिसेन्डर (पानी थिग्राउने पोखरी), पावर इन्टेक, मुख्य सुरूङलाई फिनिसिङ गर्ने र पेनस्टक पाइपलाइन जडानको काम धमाधम भइरहेको छ ।”

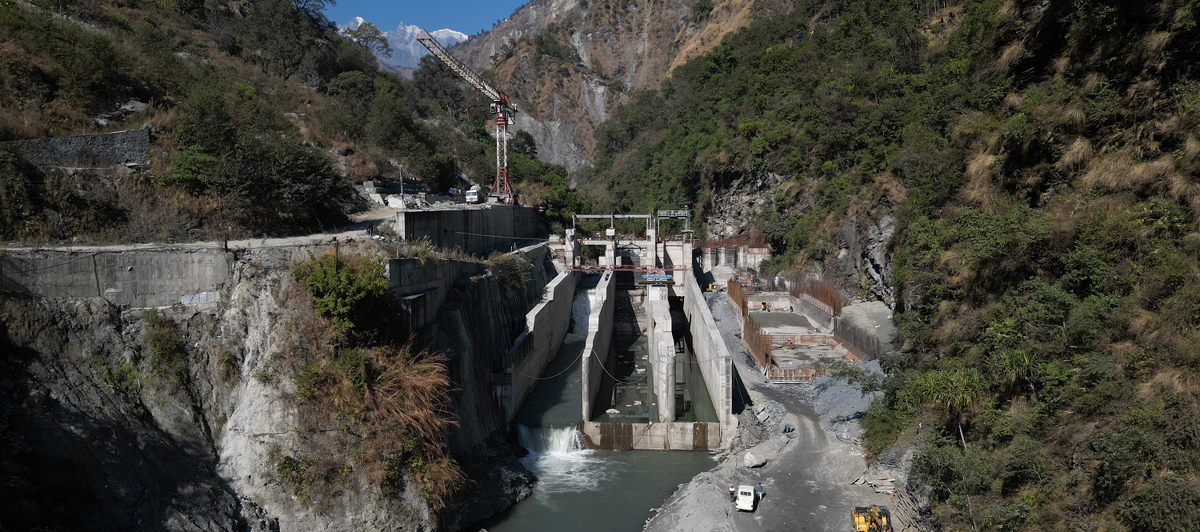

मुख्य सुरूङको चार वटा अडिटबाट शुक्रबारसम्म दुई हजार दुई सय ४३ दशमलव आठ मिटर लाइनिङ (ढलान र प्लास्टर) सकिएको सिभिल महाशाखा प्रमुख कट्टेलले बताए । रघुगङ्गा गाउँपालिका–४ दग्नाम र ५ नम्बर वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्धजलाशययुक्त (पिआरओआर) प्रविधिको बाँध र तिल्केनीचौरमा विद्युत्गृह निर्माणाधीन छ ।
सिभिलतर्फ ७२ र इलेक्ट्रोमेकानिकलतर्फ ३० प्रतिशत प्रगति भएको आयोजनाको सिभिल ठेकेदारसँग विसं २०७४ मङ्सिर महिनामा ठेक्का सम्झौता भएको थियो । ठेक्काको ४५ महिनाको अवधिमा कोरोना महामारी, बाढी र पहिरोका कारण काम सम्पन्न हुन नसकेपछि ३० महिना म्याद थपिएको छ ।
कमजोर आर्थिक अवस्थाका कारण विसं २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारूपमा राहुघाट जलविद्युत् आयोजना निर्माण अघि बढाइएको थियो । पहिलो कार्यतालिका र सम्झौताअनुसार आयोजना विसं २०७० मा सकिनुपर्ने थियो ।
पहिले ३२ मेगावाटमा डिजाइन गरिएकोमा पछि आठ मेगावाट बढाएर ४० मेगावाट पु¥याइएको हो । बेनी–जोमसोम–कोरला सडकको घुमाउनेतालदेखि ११ किलोमिटर पहुँचमार्ग र एक वटा ट्रस प्रविधिको मोटर चल्ने पुल निर्माण गरी विद्युत्गृह र बाँधलाई सीधा सडकले जोडिएको छ । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरिडोरअन्तर्गत दुई सय २० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो (लुप इन, लुप आउट) माध्यमबाट जोडिने छ । चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ ।
सवस्टेशन निर्माणका लागि हुम्लामा ११० रोपनी जग्गा अधिग्रहण
विद्युत् उत्पादन कम्पनीविरुद्ध पुर्वाधार विकास समितिमा उपुरी दर्ता
बागलुङको निसीखोला, तमानखोला र ढोरपाटनमा प्रसारण लाइन विस्तार गरिदै
तनहुँ जलविद्युत् आयोजना : ९७ परिवारलाई क्षतिपूर्ति वितरण
राहुघाट जलविद्युत् आयोजनाको प्रगति ७२ प्रतिशत
सुदूर पश्चिममा वर्षा र हिमपात
