माण्डु हाइड्रोपावरको पुनःनिर्माण अन्तिम चरणमा

जलसरोकार
बिहीबार, फागुन २९, २०८१ | १०:३२:५९ बजे



काठमाडौं,:  अविरल वर्षाका कारण गत असोज २७ र २८ गते वाग्मतीमा आएको बाढीले क्षति पु¥याएको माण्डु हाइड्रोपावरको पुनःनिर्माण सम्पन्न हुने चरणमा पुगेको छ । आयोजनाका अधिकारीहरुका अनुसार जीर्णोद्धारको काम ७७ प्रतिशत सकिएको छ र मार्चको अन्तिम सातासम्ममा प्लान्टबाट विद्युत् उत्पादन सुरु हुने अपेक्षा गरिएको छ ।

प्राविधिक र मजदुरसहित १०० भन्दा बढी कामदारले विगत दुई महिनादेखि अथक परिश्रम गरिरहेका छन् । क्षतिग्रस्त विद्युतगृहको रेट्रोफिटिङ सफलतापूर्वक सम्पन्न भएको छ, र सुविधा भित्र उपकरण जडान द्रुत गतिमा अघि बढिरहेको छ ।

माण्डु हाइड्रोपावरका सिनियर टेक्निसियन मनोज सिंहका अनुसार पेनस्टक पाइप मर्मत र सुरुङबाट बालुवा र माटो निकाल्ने काम अन्तिम चरणमा पुगेको छ । उनले भने, “वाग्मतीमा क्षतिग्रस्त बाँधको पुनःनिर्माण सम्पन्न भएको छ । उनले भने, “समयमै मर्मत सम्भार का लागि बिहानदेखि राति अबेरसम्म काम गरिरहेका छौँ ।

पहिरोले हेडवक्र्स, पावरहाउस, पेनस्टक पाइप, विद्युत् टावरलगायतका महत्वपूर्ण संरचनामा व्यापक क्षति पु¥याएको थियो । मकवानपुरको भीमफेदी गाउँपालिका–८ वाग्मती दोभानमा रहेको माण्डु हाइड्रोपावरले आफ्नो उत्पादन केन्द्रबाट विद्युत् उत्पादन गर्दै आएको छ ।

सन् २०१८ देखि २२ मेगावाट विद्युत् उत्पादन गर्दै आएको हाइड्रोपावरमा वाग्मतीको बाढीले एक अर्बभन्दा बढीको क्षति पु¥याएको प्रमुख सञ्चालन अधिकृत सुन्दर श्रेष्ठले जानकारी दिए । ’बाढीले जलविद्युत्मा अकल्पनीय क्षति पु¥यायो, मर्मतको काम अन्तिम चरणमा पुगेको छ,’ उनले भने । सिस्नेरी बजारदेखि आयोजनास्थलसम्मको सडक बाढीले क्षति पु¥याएको छ ।

आयोजनाले सडक मर्मत गरेर आयोजनास्थलसम्म पुग्ने बाटो खोलेको छ । बाढीले पेनस्टकको ६०० मिटरमध्ये १०० मिटर पाइपमा क्षति पु¥याएको छ । ’पेनस्टक पाइपको काम पनि सकिएको छ,’ प्राविधिक सिंहले भने। बालुवा र हिलो हटाउने काम पनि सम्पन्न भइसकेको छ। निजी क्षेत्रको माण्डु हाइड्रोपावर कम्पनी र चिनियाँ कम्पनीको संयुक्त लगानीमा वाग्मतीको पानीबाट विद्युत् उत्पादन गरिएको हो ।

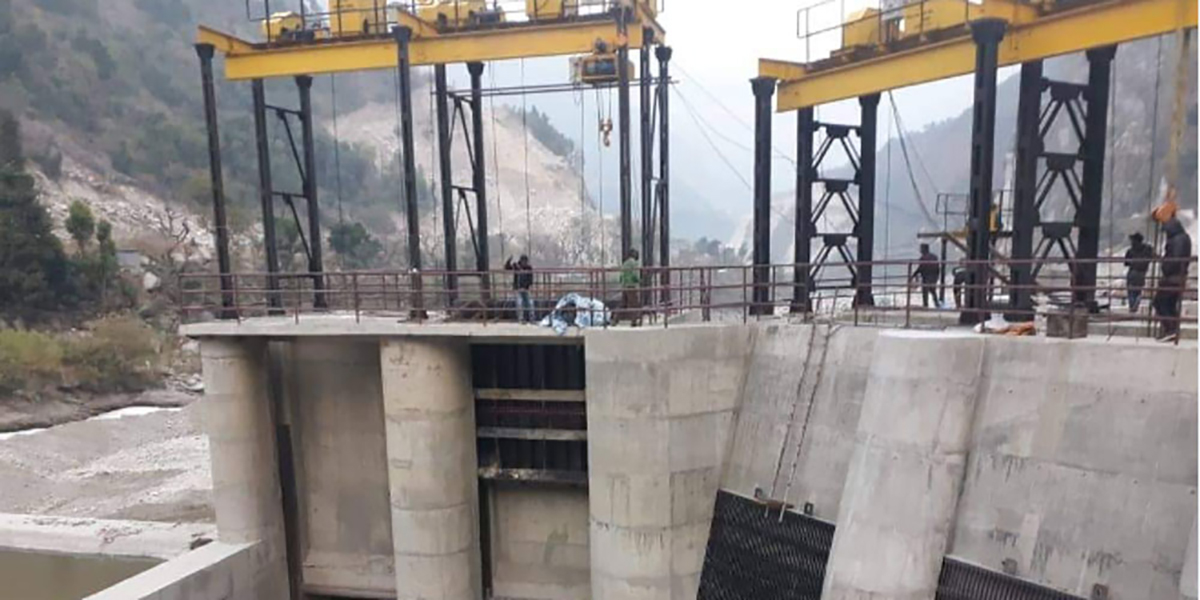

बाग्मतीमा निर्माण गरिएको ५५ मिटर लामो बाँधमा पनि बाढीले क्षति पु¥याएको छ । यसको जीर्णोद्धार पनि गरिएको छ । बाँधबाट सुरुङबाट प्रतिसेकेन्ड १२.४ क्युसेक पानी बग्छ । वाग्मतीमा निर्माण गरिएको बाँधबाट विद्युत्गृह (विद्युत्गृह) दुई हजार ४४० मिटर को दूरीमा छ । जलविद्युत्को सुरुङ खन्ने, बाँध निर्माण गर्ने र पेनस्टक पाइप जडान गर्ने काममा नेपाली प्राविधिक र नेपाली मजदूरको प्रयोग गरिएको थियो । आयोजनाका अनुसार मर्मतको काम पनि नेपाली प्राविधिक र कामदारले गरिरहेका छन् ।

माण्डु हाइड्रोपावरले नेपाल विद्युत् प्राधिकरणसँग बर्खायाममा प्रतियुनिट ४ रुपैयाँ ४० पैसा र हिउँदमा ८ रुपैयाँ ४० पैसामा बिक्री गर्ने सम्झौता गरेको थियो ।
