तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो
जलसरोकार
तनहुँ,: निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको ५८ दशमलव एक प्रतिशत प्रगति भएको छ । तीन ‘प्याकेज’मा काम जारी छभने ५२ दशमलव शून्य सात प्रतिशत वित्तीय प्रगति भएको छ ।

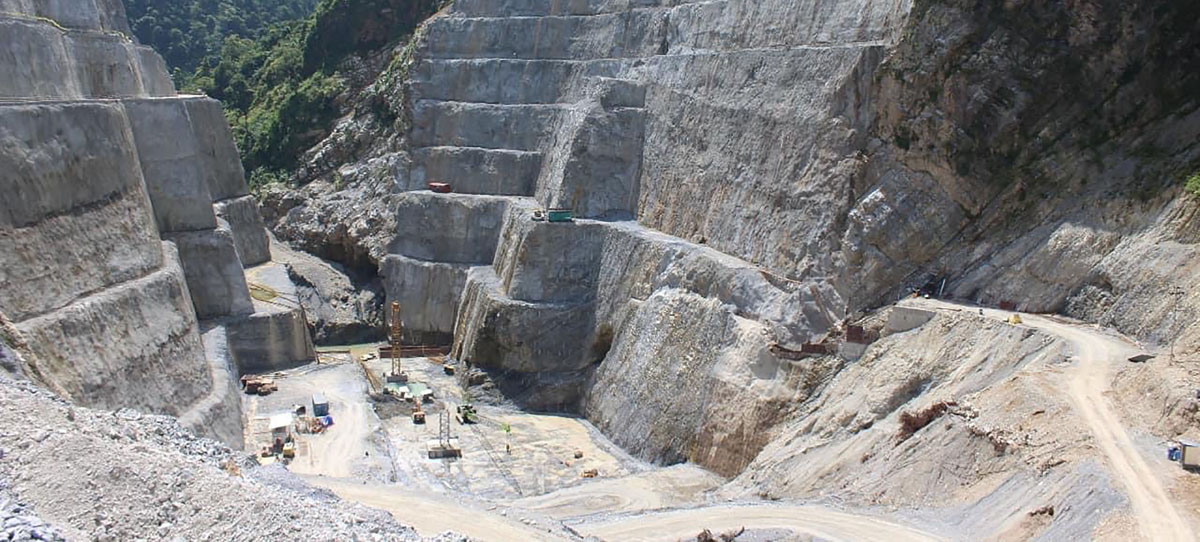

आयोजना प्रमुख श्यामजी भण्डारीका अनुसार प्याकेज–१ अन्तर्गत बाँधलगायत संरचना निर्माणमा ३५ प्रतिशत प्रगति भएको छ । प्याकेज–२ अन्तर्गत विद्युत्गृह निर्माणमा ५९ प्रतिशत प्रगति भएको छ । प्याकेज–३ अन्तर्गत प्रसारण लाइन निर्माणमा ७३ दशमलव पाँच प्रतिशत काम पूरुा भएको छ ।
आयोजना २०८३ असारभित्र सम्पन्न गर्ने लक्ष्य छ । प्याकेज–१ अन्तर्गत बाँध निर्माण जारी छभने सुरुङ, विद्युत्गृह निर्माणका साथै हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज–२ को काम पनि भइरहेको छ ।
प्याकेज–३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माण भारतको केइसी इन्टरनेशनलले गरिरहेको छ ।
लेखकको बारेमा
प्रतिक्रिया
भर्खरै
-
भूकम्पीय जोखिम सामना गर्न नेपालले विपद् बन्डको सम्भाव्यता अध्ययन गर्ने
-
विद्युत् व्यापारमा निजी क्षेत्रलाई प्रवेश गराउने तयारी अन्तिम चरणमा
-
एनएमबी बैंक र र्यापिड टेकबीच डिजिटल बैंकिङ सेवा विस्तार गर्न साझेदारी
-
सम्पर्कविहीन प्राधिकरणका ६ कर्मचारीका परिवारले पाए राहत
-
सङ्खुवासभाको विकट हटियामा पुग्यो राष्ट्रिय प्रसारण लाइनको विद्युत्
-
सुनकोशी-मरिनको बाँकी संरचना निर्माणका लागि तीन कम्पनीको प्राविधिक प्रस्ताव ग्राह्य
