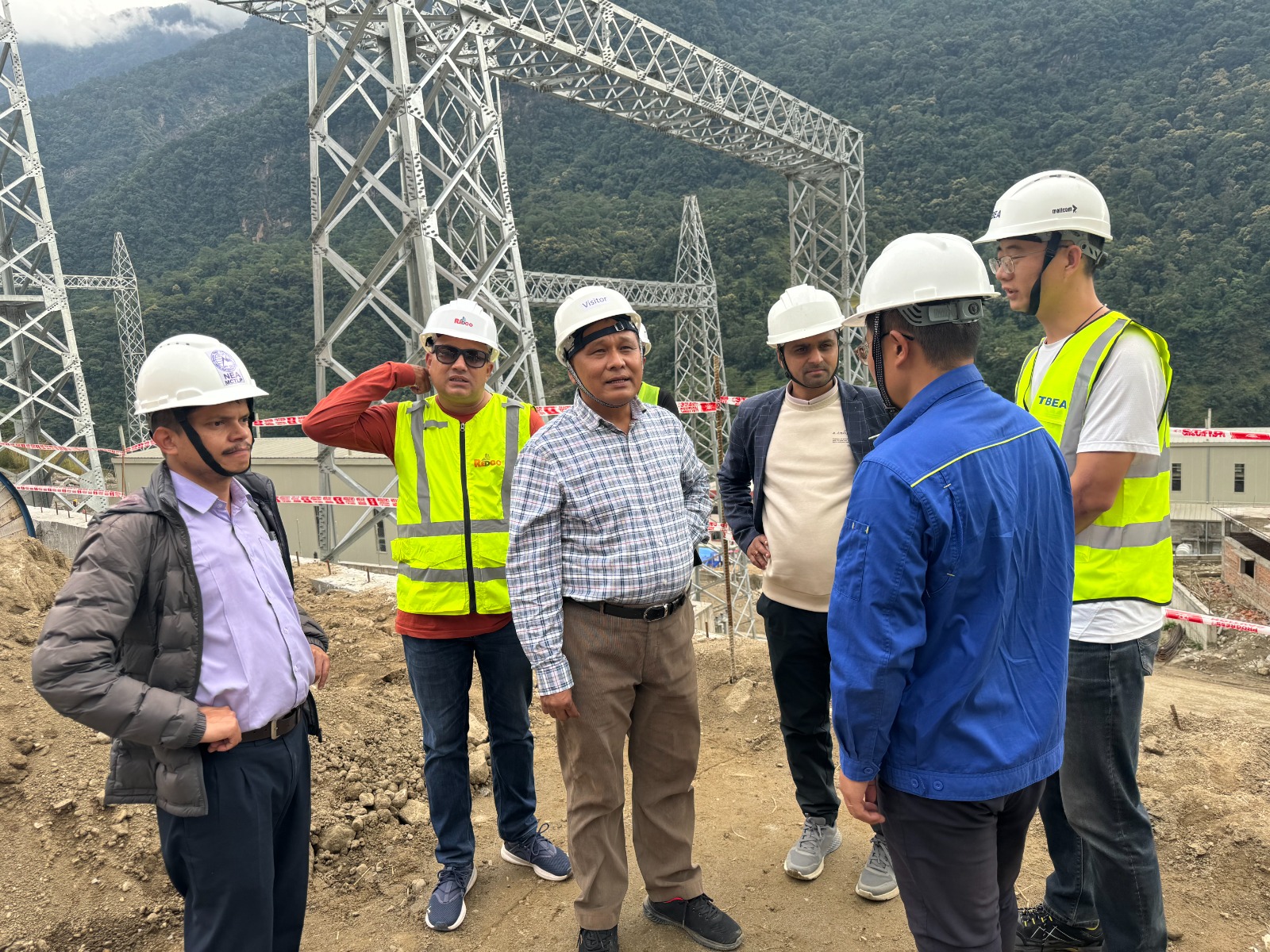

‘मर्स्याङदी करिडोर प्रसारण लाइनमा जोड्ने गरी सम्झौता गरिएका जलविद्युत् आयोजनाहरुको निर्माण सुरु भइसकेको छ, त्यसैले यो लाइन जतिसक्दो छिट्टो निर्माण सम्पन्न गर्नुपर्ने छ, समयतालिका, कामको गुणस्तरलगायतलाई विशेष ध्यान दिएर निर्माणलाई तीब्रता दिनुपर्ने छ’, घिसिङले भने, ‘भौगोलिक विकटतालाई चिर्दै मनाङमा राष्ट्रिय प्रसारण लाइनको विद्युत् त पुगेको छ तर भरपर्दो र गुणस्तरीय विद्युत् आपूर्तिको समस्या छ, आपूर्तिका सुधारका लागि पनि जतिसक्दो छिटो प्रसारण लाइन तथा सबस्टेसन निर्माण सम्पन्न गर्नु पर्नेछ ।’
सवस्टेसन निर्माणस्थल वरपरका स्थानीय बासिन्दाले राखेका जायज माग पूरा गर्न आयोजना सँधै तयार रहेको बताउँदै उनले पर्यटकीयस्थल मनाङको विद्युत् आपूर्ति सुधारका लागि योजनाबद्ध रुपमा काम अगाडि बढाइसकिएको उल्लेख जानकारी दिए ।
मर्स्याङदी र त्यसका सहायक नदीहरुबाट उत्पादन हुने विद्युत राष्ट्रिय प्रसारण प्रणालीमा प्रवाहका लागि मर्स्याङदी करिडोर २२० केभी प्रसारण लाइन आयोजना सुरु गरिएको हो । प्रसारण लाइनबाट करिब एक हजार ६ सय मेगावाट विद्युत प्रवाह गर्न सकिने छ ।
आयोजनाअन्तर्गत चितवनको भरतपुरदेखि मनाङको धारापानीसम्मको ११४ किलोमिटर डबल सर्किट प्रसारण लाइनलाई तीन प्याकेजमा विभाजन गरी निर्माण अगाडि बढाइएको छ । पहिलो प्याकेजअन्तर्गत उदीपुरबाट तनहुँको मार्कीचोक हुँदै नयाँ भरतपुर सबस्टेसनसम्मको करिब ६८ किलोमिटर प्रसारण लाइन निर्माणाधीन छ । यसखण्डमा पर्ने १९९ वटा टावरमध्ये १२५ वटाको जग हालिएको छ । ६५ वटा टावर खडा गरिएको छ । बाँकी स्थानमा काम भइरहेको छ ।
दोस्रो प्याकेजअन्तर्गत लमजुङको उदीपुर र चितवनको भरतपुरमा २२० केभीका सबस्टेसन निर्माण सम्पन्न भइसकेका छन् ।
तेस्रो प्याकेजअन्तर्गत धारापानी–खुदी– उदीपुर ४६ किलोमिटर प्रसारण लाइन र धारापानी तथा खुदी सबस्टेसन निर्माणाधीन छन् । खुदी–उदीपुर करिब १६ किलोमिटर प्रसारण लाइन खण्डमा १७ वटा टावरको जग हालिएको छ । ८ वटा खडा गरिएको छ । यस खण्डअन्तर्गत बेसींसहर नगरपालिका–८का केही स्थानीय बासिन्दाले प्रसारण लाइनको मार्ग परिवर्तन गर्नु पर्ने र यदि लाइन नसार्ने भएमा मार्गधिकारमा पर्ने जग्गाको शतप्रतिशत क्षतिपूर्ति दिनु पर्ने माग राख्दै विगत दुई वर्षदेखि निर्माणमा अवरोध गर्दै आएका छन् । उक्त स्थानमा १२ वटा टावर निर्माण गर्नु पर्ने छ । टावर निर्माणका लागि जग्गा अधिग्रहणका लागि मुआब्जा रकम निर्धारण भई करिब ८० प्रतिशत जग्गाधनीले रकम बुझिसकेका छन् ।
प्राधिकरणका कार्यकारी निर्देशक घिसिङले लमजुङका प्रमुख जिल्ला अधिकारी बुद्ध बहादुर गुरुङलाई भेटी खुदी–उदीपुर खण्डमा देखिएको समस्या समाधानका लागि आवश्यक सहयोग र सहजीकरण गरिदिन अनुरोध गरे । ‘दुई वर्षदेखि निर्माणमा अवरोध छ, हाम्रोतर्फबाट स्थानीयका जायज माग पूरा गर्ने प्रतिबद्धता पटक-पटक जनाउँदै सोही बमोजिम काम पनि गरिरहेका छौं, यस्तो महत्वपूर्ण प्रसारण लाइन निर्माण अब रोक्न सकिंदैन यसका लागि आवश्यक सहयोग सहजीकरण गरिदिनु पर्यो’, उनले प्रमुख जिल्ला अधिकारीलाई आग्रह गरे ।
निर्माणमा देखिएको अवरोध हटाउन स्थानीय प्रशासनकातर्फबाट सहजीकरण तथा समन्वय भइरहेको उल्लेख गर्दै प्रमुख जिल्ला अधिकारी गुरुङले राष्ट्रिय प्राथमिकता प्राप्त प्रसारण लाइन निर्माणमा आवश्यक सहयोग गरिने बताए ।
खुदी–धारापानी खण्ड प्रसारण लाइन निर्माणका लागि अधिग्रहण गरिने निजी जग्गाको मूल्याङ्कनको प्रक्रियामा छ । यस खण्डमा भौगोलिक रुपमा विकट र चुनौतीपूर्ण स्थानमा प्रसारण लाइन निर्माण गर्नुपर्ने छ ।
नेपाल सरकार तथा प्राधिकरणको लगानी र युरोपेली लगानी बैक (इआइबी)को सहुलितपूर्ण ऋणमा निर्माणाधीन आयोजनाको समग्र अनुमानित लागत करिब १६ अर्ब रुपैयाँ छ ।
एनएमबि बैंकलाई लैगिंक समावेशी कार्यस्थलको अवार्ड
साताको अन्तिम दिन ०.५७ प्रतिशतले घट्यो सेयर
खाङग्रानाका नागरिकलाई पानीको समस्या
भूमिगत विद्युतीकरणको काम ७० प्रतिशत सम्पन्न
विद्युत् प्राधिकरणको जिन्सी शाखाबाट सात करोडका सामान हराए
नेपाल-चीन बिजनेस समिट, विदेशी लगानी बढाउन निरन्तर सुधारको प्रतिबद्धता
