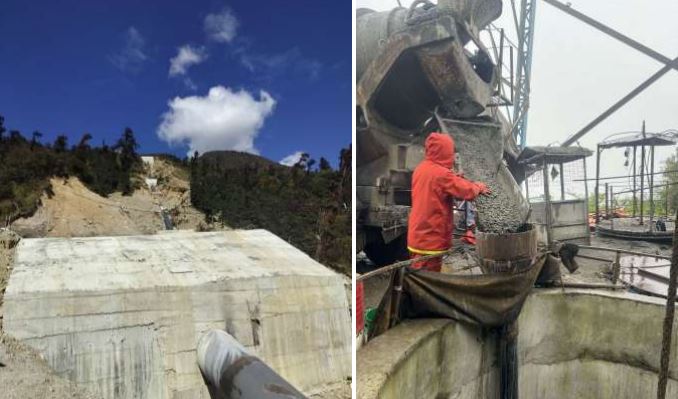

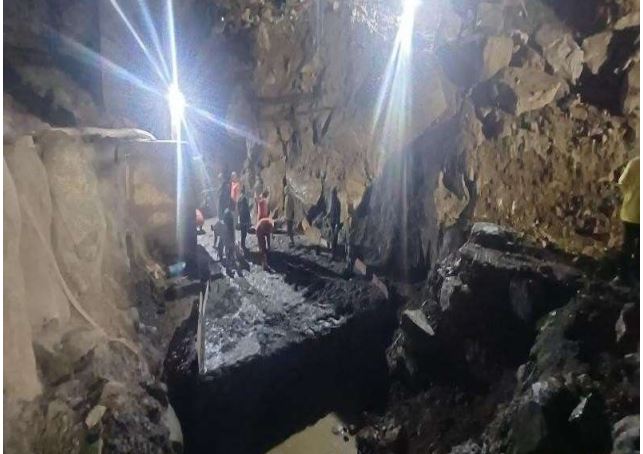

सुरुङमा प्रयोग हुने एंकर ब्लक (हेडरेस पाइपलाई अठ्याउने संरचना), कुल संख्या २७, मध्ये २३ वटा सम्पन्न भइसकेको छ । यो भनेको कुल एंकर ब्लकको ८५.१९ प्रतिशत हो । त्यसैगरी कुल २० वटा हेडरेस पाइप (मुहानबाट विद्युत् गृहमा पानी लैजाने पाइप) मध्ये १९ वटा (एंकर ब्लकसमेत) पूरा भएको कम्पनीले जनाएको छ ।
आयोजनाको इलेक्ट्रो मेकानिकलतर्फ ८०.३ प्रतिशत काम पूरा भएको छ । स्विचयार्ड टावर र उपकरण संरचना फास्टनरहरू कडा पार्ने र पंक्तिबद्ध गर्ने र बसबार गठन पूरा भएको छ । हाइड्रो मेकानिकलतर्फ भने ८७.२० प्रतिशत कार्य पूरा भएको छ । पाइप ठाडो पार्ने काम ७३.८२ प्रतिशत सम्पन्न भएको छ ।
हाइड्रो मेकानिकलतर्फ पेनस्टक ६९.३५ प्रतिशत, भर्टिकल साफ्ट ४२.१७ प्रतिशत, होरिजेन्टल साफ्ट ४९.५६, बाइफरकेसन तथा मेनिफोल्ड्स (शाखा पाइप) ६९.२३, लिखु हेडरेस पाइप ९९.६२ र नुप्चे हेडरेस पाइप ८२.७ प्रतिशत पूरा भएको छ । यो लटतर्फ अब एक हजार ६० मिटरको मात्र काम बाँकी रहेको प्रगति विवरणमा उल्लेख छ ।

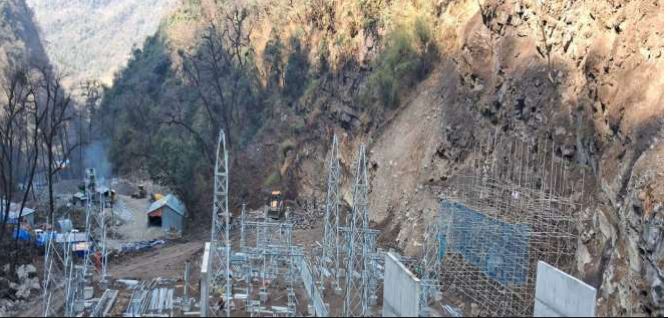

आयोजनाको अर्काे महत्वपूर्ण संरचना प्रसारण लाइनतर्फ ७३.२५ प्रतिशत कार्य पूरा भएको छ । करिब ९८ प्रतिशत टावरका पार्टपूर्जा साइटमा पु¥याइसकिएको छ । ८१.७३ प्रतिशत टावरको जग खन्ने काम पनि सकिएको र ८३ प्रतिशत टावरको जगमा ढलान भइसकेको छ । २१ प्रतिशत टावर ठड्याउने काम सकिएको कम्पनीले जनाएको छ ।

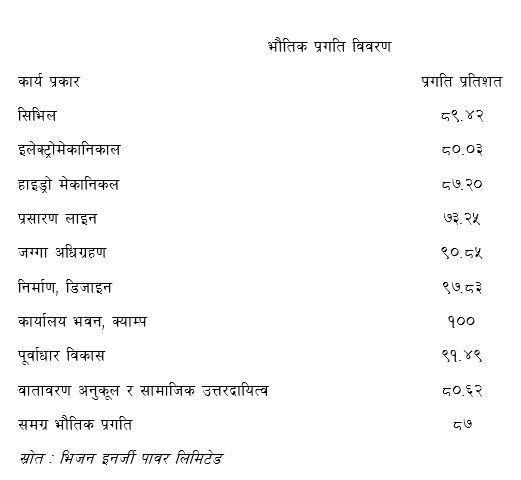

समग्रमा कुल भौतिक कार्यतर्फ ८७ प्रतिशत पूरा भएको छ भने आयोजनाको कुल अनुमानित लागतमा ८२.२६ प्रतिशत बजेट खर्च भएको छ ।
कम्पनीका अनुसार आयोजनाको व्यावसायिक उत्पादन मिति आगामी साउन १३ गते छ । यो आयोजनाको सर्भे लाइसेन्स सन् २०१७ मे २८ मा प्राप्त भएको थियो भने यसको पीपीए २०१८ मार्च १२ मा भएको हो ।
रामेछापको उमाकुण्ड गाउँपालिकास्थित नुप्चे र लिखु खोलामा यो आयोजना निर्माण भइरहेको छ । आयोजनाको कुल लागत १० अर्ब ९८ करोड रुपैयाँ छ ।
ग्लोबल आइएमई बैंकको अगुवाइमा माथिल्लो मेवा खोला जलविद्युत आयोजनामा लगानी
विद्युत् कटौती समस्याबाट सर्वसाधारण आजित
(६ मेगावाट) रेलेखोला जलविद्युत् आयोजनाको परीक्षण उत्पादन सुरु
पुँजीको पहुँच र उद्यमीहरूको विकासमा राष्ट्र बैंकले सहजीकरण गर्छ : गभर्नर पौडेल
वजेटमा उल्लेख भएको ‘टेक एण्ड पे’ को व्यवस्था सच्चिन्छ : उर्जामन्त्री खड्का
विश्व बैंक समूहको ‘कन्ट्री पार्टनरसीप फ्रेमवर्क फर नेपाल’ सार्वजनिक
