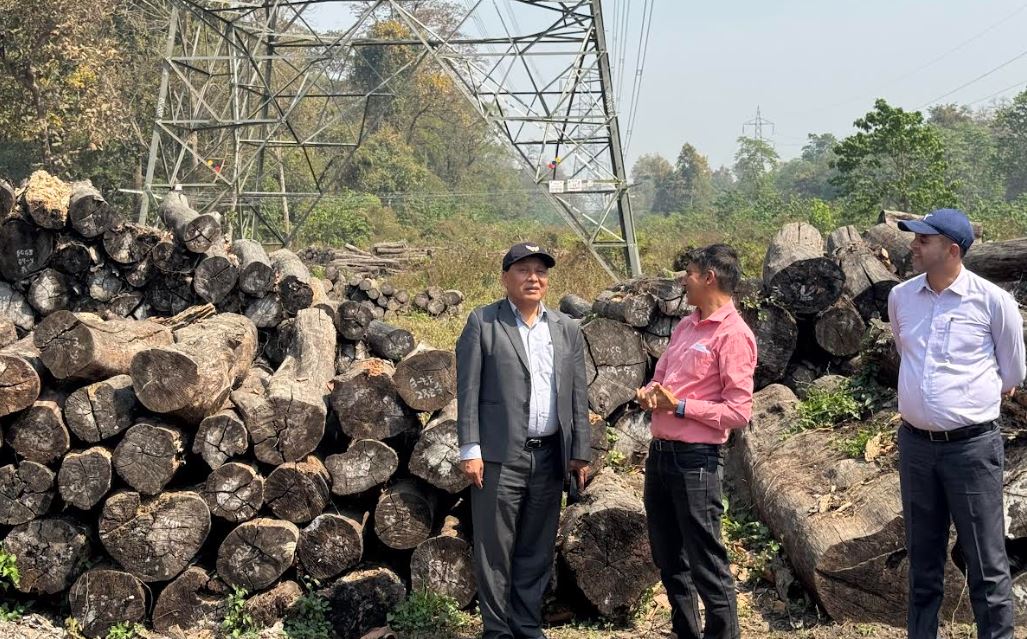

‘वर्षायाम सुरु भएपछि देशभित्र खपत गरी अतिरिक्त भएको विद्युत् पश्चिमबाट ढल्केबरतर्फ प्रवाह गरी भारतमा हुने विद्युत् निर्यातको परिमाण बढाउन सकिन्छ, साथै हाल चालू रहेको १३२ केभी प्रसारण लाइनको कन्डक्टर फेरेर क्षमता बढाउने काम अगाडि बढाउन सहज भएको छ.’ उनले भने ।
प्राधिकरणले मकवानपुरको हेटौंडादेखि ढल्केबरसम्मको १३२ केभी डबल सर्किट प्रसारण लाइनको स्तरोन्नति (तार फेर्ने)को काम गरिरहेको छ । पूर्व-पश्चिम १३२ केभी डबल सर्किट प्रसारण लाइनको क्षमताबृद्धि गर्न हेटौंडादेखि ढल्केबर सबस्टेसनसम्मको करिब १३६ किलोमिटर खण्डमा पर्ने कम क्षमताको पुरानो तारलाई बदलेर उच्च क्षमता (High Temperature Low Sag-HTLS) को नयाँ तार राख्न लागेको हो ।
यसमध्ये हेटौंडाबाट बाराको पिलुवा सबस्टेसनसम्मको दुबै सर्किटको तार पर्ने काम सम्पन्न भइसकेको छ । ढल्केबरबाट सर्लाहीको लालबन्दीसम्मको एउटा सर्किटको काम सम्पन्न भएको छ । स्थानीयको अवरोधका कारण लालबन्दीभन्दा अगाडि तार फेर्ने काम रोकिएको छ । तार फेर्न लाइन बन्द (सट डाउन) गर्नु पर्ने र यसले गर्दा त्यस क्षेत्रको विद्युत् आपूर्ति नै प्रभावित हुने भएकाले काम अगाडि बढ्न सकेको थिएन । अब ४०० केभीलाई १३२ केभीमा चार्ज गरिएकाले उक्त लाइनबाट विद्युत प्रवाह गरी तार फेर्ने काम अगाडि बढाउन सकिने भएको हो ।
अहिले पुरानो १३२ केभी प्रसारण लाइनबाट करिब २ सय मेगावाट विद्युत् प्रवाह हुँदै आएकोमा कन्डक्टर बदलेपछि क्षमता बृद्धि भई करिब ४ सय मेगावाट प्रवाह हुन्छ । यसबाट त्यस क्षेत्रमा विद्युत् आपूर्तिमा सुधार हुने, पश्चिम क्षेत्रमा उत्पादित विद्युत्लाई पूर्वतर्फ थप प्रवाह गर्न सकिने र देशभित्र खपत गरी बढी भएको विद्युत्लाई ढल्केबर सबस्टेसनमार्फत भारततर्फ निर्यात गर्न सकिन्छ ।
मकवानपुरको हेटौंडा उपमहानगरपालिका-११ स्थित थानाभर्याङस्थित हेटौंडा सबस्टेसनबाट इनरुवा सबस्टेसम्मको २ सय ८८ किलोमिटर ४०० केभी प्रसारण लाइनलाई दुई खण्डमा विभाजन गरी निर्माण सुरु गरिएको थियो । प्रसारण लाइनलाई हेटौंडा-ढल्केबर १३४ किलोमिटर र ढल्केबर-इनरुवा १५४ किलोमिटरलाई दुई खण्डमा विभाजन गरिएको छ । यसमध्ये ढल्केबर-इनरुवा खण्ड निर्माण सम्पन्न भई सञ्चालनमा आइसकेको छ । हेटौंडा-ढल्केबर खण्ड निर्माणाधीन छ ।
यस खण्डअन्तर्गत हेटौंडा उपमहानगरपालिका वडाहरु १५, १६ तथा १७ स्थिति हटिया क्षेत्रका केही स्थानीयले प्रसारण लाइनको रुट सार्न माग गर्दै करिब ८ वर्षदेखि निर्माणमा अवरोध गरिरहेका छन् । हटिया क्षेत्रमा १६ वटा र हेटौडा-११ स्थित थानाभर्याङमा २ वटा गरी १८ वटा टावर निर्माण गर्न बाँकी छन् । बाँकी २ वटा टावर निर्माणाधीन छन् ।
आयोजना नेपाल सरकार तथा प्राधिकरणको लगानी र विश्व बैकको सहुलियतपूर्ण ऋणमा नेपाल-भारत विद्युत प्रसारण तथा व्यापार परियोजना अन्तर्गत सुरु गरिएको हो । विश्व बैंकको ऋण अवधि सकिएपछि बाँकी काम हाल सरकार र प्राधिकरणको लगानीमा भइरहेको छ ।
नेपालको निर्वाचित फासीवादी सरकारले क्रूरता प्रदर्शन गर्यो: गोली, अश्रुग्यास र संलग्नताले मौन बनाइएको राष्ट्र
उपत्यकामा वायु प्रदूषण बढेसँगै उच्च सतर्कता अपनाउन आग्रह
सुनको मूल्य तोलामा १ लाख ८० हजार रुपैयाँ नाघ्यो
भेरी बबई डाइभर्सन आयोजनाको प्रगति ८३ प्रतिशत
काठमाडौँको आकाशबाट बादल फाट्न केही दिन लाग्ने
उद्योग वाणिज्य महासङ्घ र थाइल्यान्डको व्यापार बोर्डबीच समझदारीपत्रमा हस्ताक्षर
